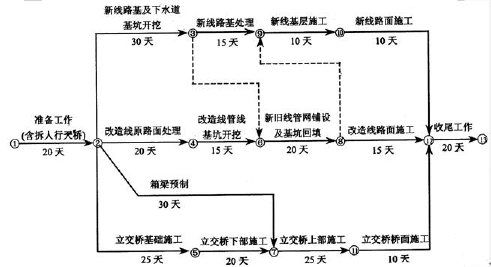

某公司承接了某城市道路的改扩建工程。工程中包含一段长240m 的新增路线(含下水道200m)和一段长220m 的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。新增线路部分地下水位位于-4.0m 处(原地面高程为±0.0m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。

二建市政工程实务,内部冲刺,综合强化练习

施工中,发生了如下导致施工暂停的事件:

事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.0m 处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14 天。

事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断7 天。

项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。

1 、根据背景所述,按《建设工程安全管理条例》的规定,本施工项目中危险性较大的工程有哪些?

2 、背景中关于施工平面布置图的使用是否正确?说明理由。

3 、计算工程总工期,并指出关键线路,指出节点顺序即可。

4 、分析施工中先后发生的两次事件对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。

5 、补充项目部向企业提供月度施工进度报告的内容。

正确答案及解析

正确答案
解析

1 、基坑开挖、支护及降水工程;起重吊装工程;拆除工程。

2 、不正确。

由于本项目位于城市繁华地带,并有新旧工程交替,且需维持社会交通,因此施工平面布置图应是动态的。

3 、工程总工期为 20+25+20+25+10+20=120 天。

关键线路为:⑴→⑵→⑸→⑺→⑾→⑿→⒀

4 、事件 1 将使工期拖延 4 天。事件 2 将使工期再延长 2 天。如果承包人提出工期索赔,只能获得由于事件 1 导致的工期拖延补偿,即延期 4 天。因为原有地下管网资料应由业主提送,并应保证资料的准确性,所以承包人应获得工期索赔,而设备故障是承包人自身原因,所以不会获得延期批准。

5 、还有:实际施工进度图;工程变更,价格调整,索赔及工程款收支情况;进度偏差的状况和导致偏差的原因分析;解决问题的措施;计划调整意见和建议。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案

相关题库更多 +
