某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。

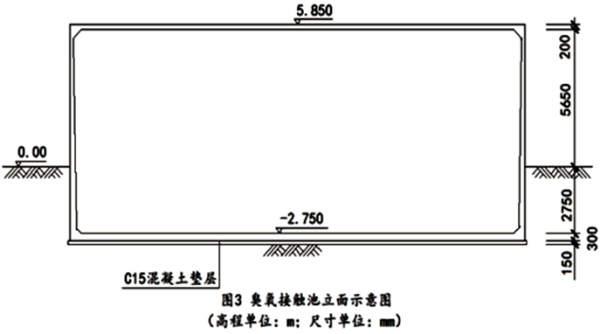

臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设有6道隔墙,间距1~3m,隔墙一端与池壁相连,交叉布置;池壁上宽200mm,下宽350mm;池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高-2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标高-0.6m。臭氧接触池立面如图3所示。

二建市政工程实务,内部冲刺,综合强化练习

项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容:

(1)将降水和土方工程施工分包给专业公司;

(2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝;分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板浇筑;

(3)浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。

监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。

【问题】

1.依据《建筑法》规定,降水和土方工程施工能否进行分包?说明理由。

2.依据浇筑编号给出水池整体现浇施工顺序(流程)。

3.列式计算基坑的最小开挖深度和顶板支架高度。

4.依据住建部《危险性较大的分部分项工程安全管理规定》和计算结果,需要编制哪些专项施工方案?是否需要组织专家论证?

5.有关规范对支架钢管壁厚有哪些规定?项目部可采取哪些整改措施?

正确答案及解析

正确答案
解析

1.依据《建筑法》规定,降水和土方工程施工能否进行分包?说明理由。

答:可以分包。建筑工程总承包单位可以将承包工程中主体结构以外的部分工程发包给具有相应资质条件的分包单位,降水和土方开挖不是主体结构工程,因此可以分包。

2.依据浇筑编号给出水池整体现浇施工顺序(流程)。

答:①底板浇筑→②池壁浇筑→③隔墙浇筑→④顶板浇筑

3.列式计算基坑的最小开挖深度和顶板支架高度。

答:基坑最小开挖深度:

0.000-(-2.750)+0.3+0.15=3.2m

顶板支架高度:5.850-0.2-(-2.750)=8.4m

4.依据住建部《危险性较大的分部分项工程安全管理规定》和计算结果,需要编制哪些专项施工方案?是否需要组织专家论证?

答:编制专项方案:基坑开挖、支护、降水工程;模板工程及支撑体系;脚手架工程;起重吊装工程。

基坑开挖、支护、降水工程专项方案,未超过5m所以不需要专家论证。

模板工程及支撑体系专项方案,因为超过8m需要专家论证

脚手架工程和起重吊装工程不需要进行专家论证。

5.有关规范对支架钢管壁厚有哪些规定?项目部可采取哪些整改措施?

答:钢管壁厚为3.6mm。

整改措施:将壁厚不足的钢管退场处理,重新进场壁厚合格的钢管。

依据《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011中,3.1.2条文内容。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
