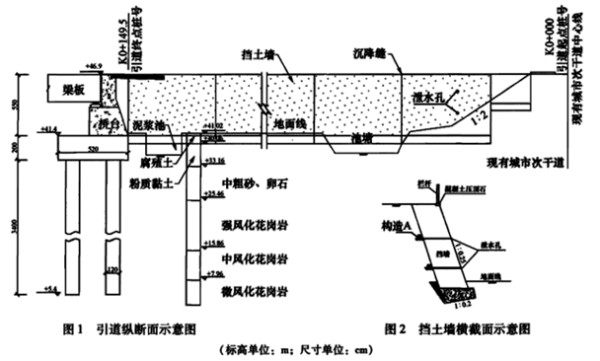

某公司承建的市政桥梁工程中,桥梁引道与现有城市次干道呈T型平面交叉,次干道边坡坡率1:2,采用植草防护;引道位于种植滩地,线位上现存池塘一处(长15m,宽12m,深1.5m);引道两侧边坡采用挡土墙支护;桥台采用重力式桥台,基础为φ120cm混凝土钻孔灌注桩。引道纵断面如图1所示,挡土墙横截面如图2所示。

二建市政工程实务,内部冲刺,综合强化练习

项目部编制的引道路堤及桥台施工方案有如下内容:

(1)桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用:正循环回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静力压桩机。

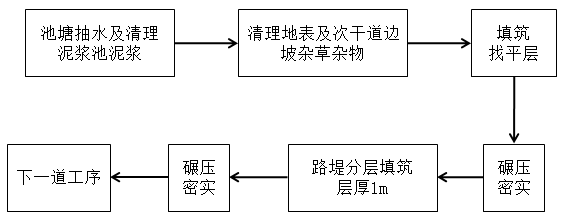

(2)引道路堤在挡土墙及桥台施工完成后进行,路基用合格的土方从现有城市次干道倾倒入路基后用机械摊铺碾压成型。施工工艺流程图如下:

二建市政工程实务,内部冲刺,综合强化练习

监理工程师在审查施工方案时指出:施工方案(2)中施工组织存在不妥之处;施工工艺流程图存在较多缺漏及错误,要求项目部改正。

在桩基施工期间,发生一起行人滑入泥浆池事故,但未造成伤害。

【问题】

1.施工方案(1)中,项目部宜选择哪种桩基施工机械?说明理由。

2.指出施工方案(2)中引道路堤填土施工组织存在的不妥之处,并改正。

3.结合图1,补充并改正施工方案(2)中施工工艺流程的缺漏和错误之处。(用文字叙述)

4.图2所示挡土墙属于哪种结构形式(类型)?写出图2中构造A的名称。

5.针对“行人滑入泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施。

正确答案及解析

正确答案
解析

1.施工方案(1)中,项目部宜选择哪种桩基施工机械?说明理由。

答:冲击钻;桩基础地层含有风化花岗岩,宜选用冲击钻施工。

2.指出施工方案(2)中引道路堤填土施工组织存在的不妥之处,并改正。

答:不妥之处:土方从现有城市次干道倾倒入路基。

改正:应从城市次干道修筑临时便道运土,减少对社会交通干扰。

3.结合图1,补充并改正施工方案(2)中施工工艺流程的缺漏和错误之处。(用文字叙述)

答:补充完善(缺漏):

①清除地表腐(耕)植土;

②对池塘、泥浆池分层填筑压实到地面标高后,填筑施工找平层;

③对次干道边坡开台阶,每层台阶宽度不应小于1m,台阶顶面应向内倾斜。

改正错误:④路堤分层填筑厚度1m不妥,分层虚铺厚度应视压实机具的功能(或实验路段)确定。

4.图2所示挡土墙属于哪种结构形式(类型)?写出图2中构造A的名称。

答:挡土墙属于重力式挡土墙,构造A是反滤层。

5.针对“行人滑入泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施。

答:

(1)施工现场应设置围挡,禁止非施工人员进入作业区;

(2)泥浆(沉淀)池周围应设防护栏杆和警示标志。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
