题目详情

(2018年真题)

【背景资料】

某办公楼工程,框架结构,钻孔灌注桩基础,地下一层,地上 20 层,总建筑面积 25000m2,其中地下建筑面积 3000m2,施工单位中标后与建设单位签订了施工承包合同,合同约定:“…至 2014 年 6 月 15 日竣工,工期目标 470 日历天:质量目标合格:主要材料由施工单位自行采购:因建设单位原因导致工期延误,工期顺延,每延误一天支付施工单位 10000 元/天的延误费…”,合同签订后,施工单位实施了项目进度策划,其中上部标准层结构工序安排如下:

上部标准层结构工序安排表

二建建筑工程实务,章节练习,真题章节

【问题】根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?

正确答案及解析

正确答案
解析

(P181)

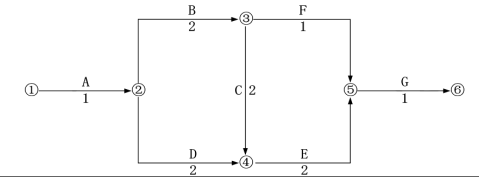

(1)双代号网络图绘制如下:

二建建筑工程实务,章节练习,真题章节

(2)关键线路:工作 A→工作 B→工作 C→工作 E→工作 G(或①→②→③→④→⑤→⑥)。

(3)工期 8 天
