(2017年真题)
【背景资料】
某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2209)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。

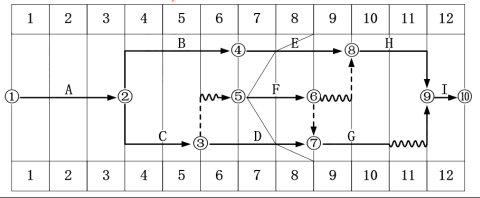

在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第 8 个月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:
针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序 E 的进度偏差是因为建设单位供应材料原因所导致,工序 F 的进度偏差是因为当地政令性停工导致,工序 D 的进度偏差是因为工人返乡农忙原因。上述情况,监理工程师对三项工期索赔分别予以批复。
【问题】
(1)写出网络图中前锋线所涉及各工序的实际进度偏差情况;如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?
(2)针对工序 E、工序 F、工序 D,分别判断施工单位上报的三项工期索赔是否成立,并说明相应的理由。
正确答案及解析
正确答案
解析
(1)(P181)
1)工序 E:拖后 1 个月;工序 F:拖后 2 个月(1 分);工序 D:拖后 1 个月。
2)后续工作仍按原计划的速度进行,本工程的实际完工工期是 13 个月。
(2)(P181、151)
1)工序 E 工期索赔成立(1 分)。
理由:建设单位供应材料原因所导致,属于非承包方原因(0.5 分),且工序 E 是关键工作(或总时差为 0),所以 E 延误 1 个月影响工期 1 个月(0.5 分),所以索赔成立,可以索赔 1 个月。
2)工序 F 工期索赔成立(1 分)。
理由:因为当地政令性停工导致,属于非承包方原因(0.5 分),另外 F 属于非关键工作,有 1 个月的总时差,所以延误的 2 个月对工期产生了 2-1=1 个月的延误(0.5 分),所以索赔成立,可以索赔 1 个月。
3)工序 D 工期索赔不成立(1 分)。
理由:因为工人返乡农忙属于承包方自身原因(0.5 分),且工序 D 属于非关键工作,有 1 个月的总时差,所以延误的 1 个月对工期没有影响(0.5 分),所以索赔不成立。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
