(2021年第2批真题)建设单位投资酒店工程,建筑面积为2.20万平方米,钢筋混凝土框架结构,建设单位编制了招标文件,发布了招标公告,招标控制价为1.056亿元。

项目实行施工总承包,承包范围为土建、水电、通风空调、消防、装饰装修及园林景观工程,消防及园林景观由建设单位单独发包,主要设备由建设单位采购。先后有13家单位通过了资格预审后参加投标,最终D施工单位以9900.00万元中标。双方按照《建设工程施工合同(示范文本)》(GF-2017-0201)签订了施工总承包合同,部分条款约定为:工程质量合格;实际工程量差异在±5%(含±5%)以内时按照工程量清单综合单价结算,超出幅度大于5%时按照工程量清单综合单价的0.9倍结算,减少幅度大于5%时按照工程量清单综合单价的1.1倍结算。

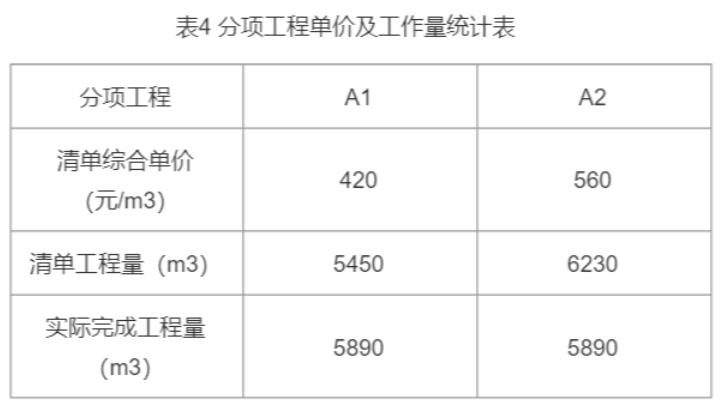

D施工单位中标后正常开展了相关工作:组建了项目经理部;搭建临时设施;制定招采计划,自行将玻璃幕墙分包给符合资质要求、施工能力较强的一家装饰公司负责施工,并签订了专业分包合同;进行项目成本分析、成本目标的制定,通过分析中标价得知,期间费用为642.00万元,利润为891.00万元。增值税为990.00万元。有两项分项工程完成后,双方及时确认了实际完成工作量。如表4:

二建建筑工程实务,章节练习,真题章节

工程按期进入安装调试阶段时,由于雷电引发了一场火灾。火灾结束后48小时内,D施工单位向项目监理机构通报了火灾损失情况:价值80.00万元的待安装设备报废;D施工单位人员烧伤所需医疗费及误工补偿费35.00万元;租赁施工设备损坏赔偿费15.00万元;现场管理保卫人员费用支出2.00万元;其他损失待核实后另行上报。监理机构审核属实后上报了建设单位。

[问题]

1.分别按照制造成本法、完全成本法计算该工程的施工成本是多少万元。按照工程施工成本费用目标划分,施工成本有哪几类?

2.分析计算A1、A2分项工程的清单综合单价是否需要调整?并计算A1、A2分项工程实际完成的工作量是多少元。

3.D施工单位在专业分包管理上的做法有哪些不妥之处?说明理由。招投标法对此类行为的处罚有哪些?

4.指出在火灾事故中,建设单位、D施工单位各自应承担哪些损失。(不考虑保险因素)

正确答案及解析

正确答案
解析

1.

制造成本法:9900-642-891-990=7377万元

完全成本法:9900-990-891=8019万元

按照建筑工程施工项目成本的费用目标划分为:生产成本、质量成本、工期成本、不可预见成本(例如罚款等)

2.

(1)A1分项工程:(5890-5450)÷5450=8.07%;8.07%>5%,故超出部分的综合单价应进行调整5450×1.05×420+(5890-5450×1.05)×420×0.9=2466765元,A1分项工程实际完成工程量为2466765元。

(2)A2分项工程:(6230-5890)÷6230=5.457%;5890×560×1.1=3628240元,A2实际完成工程量为3628240元。

3.(1)不妥之处:D施工单位自行将玻璃幕墙分包给符合资质要求、施工能力较强的一家装饰公司负责施工。

理由:施工合同中没有约定,又未经建设单位认可,施工单位将其承包的部分工程交由其他单位施工的,属于违法分包。

(2)招投标法对此类行为的处罚:分包无效;罚款;有违法行为的,没收违法所得;可以责令停业整顿;情节严重的,吊销营业执照。4.建设单位承担的损失有:价值80.00万元的待安装设备报废;现场管理保卫人员费用支出2.00万元。

施工单位承担的损失有:施工单位人员烧伤所需医疗费及误工补偿费35.00万元;租赁施工设备损坏赔偿费15.00万元。

教材页码:P238-241

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案
