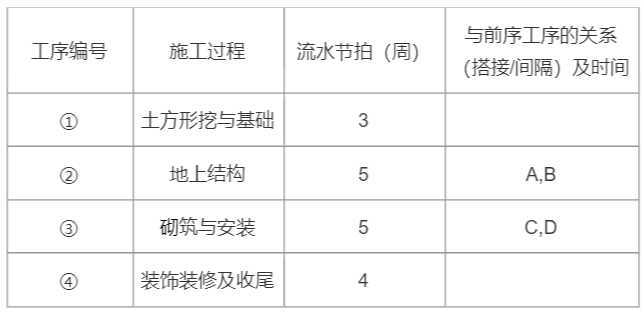

(2021年第2批真题)某新建职业技术学校工程,由教学楼、实验楼、办公楼及3栋相同的公寓楼组成,均为钢筋混凝土现浇框架结构,合同中有创省优质工程的目标。施工单位中标进场后,项目部项目经理组织编制施工组织设计。施工部署作为施工组织设计的纲领性内容,项目经理重点对"重点和难点分析""四新技术应用"等方面进行详细安排,要求为工程创优策划打好基础。施工组织设计中,针对3栋公寓楼组织流水施工,各工序流水节拍参数见表1。
绘制流水施工横道图1-1如下,核定公寓楼流水施工工期满足整体工期要求。

办公楼后浇带施工方案的主要内容有:以后浇带为界,用快易收口网进行分割;含后浇带区域整体搭设统一的模板支架后浇带两侧混凝土浇筑完毕达到拆模条件**及时拆除支撑架体实现快速周转;预留后浇带部位.上覆多层板防护防止垃圾进入;待后浇带两侧混凝土龄期均达到设计要求的60天后,重新支设后浇带部位(两侧各延长一跨立杆)底模与支撑,浇筑混凝土,并按规范要求进行养护。监理工程师认为方案存在错误,且后浇带混凝土浇筑与养护描述不够具体,要求施工单位修改完善后重新报批。外墙保温采用EPS板薄抹灰系统,由EPS板、耐碱玻纤网布、胶粘剂、薄抹灰面层、饰面涂层等组成,其构造图1-2如下。
[问题]
1.除背景材料中提及的"重点和难点分析""四新技术应用"外,施工部署的主要内容还有哪些?
2.写出流水节拍参数表中:A、C对应的工序关系,B、D对应的时间。
3.指出办公楼后浇带施工方案中的错误之处,后浇带混凝土浇筑及养护的主要措施有哪些?
4.分别写出1-2中数字代号所示各构造做法的名称。
正确答案及解析
正确答案
解析
1.施工部署的主要内容还有:工程目标、工程管理的组织、进度安排和空间组织、资源配置计划、项目管理总体安排。
2.流水节拍参数表中:
A对应的工序关系:搭接;C对应的工序关系:间隔。
B对应的时间:1周;D对应的时间:2周。
3.(1)错误之处一:含后浇带区域整体搭设统一的模板,支架后浇带两侧混凝土浇筑完毕达到拆模条件后,及时拆除支撑架体实现快速周转;
错误之处二:待后浇带两侧混凝土龄期均达到设计要求的60天后,重新支设后浇带部位(两侧各延长一跨立杆)底模与支撑,浇筑混凝土。
(2)后浇带混凝土浇筑及养护的主要措施:
①后浇带应采取钢筋防锈或阻锈等保护措施;
②填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。
③后浇带接缝处按施工缝的要求处理。
4.1-2中数字代号所示各构造做法的名称如下:
①胶粘剂;②耐碱玻纤网布;③薄抹灰面层;④锚栓。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
