(2021年第1批真题)某新建办公楼工程,地下2层,地上20层,建筑面积24万m2,钢筋混凝土框架剪力墙结构,M公司总承包施工。

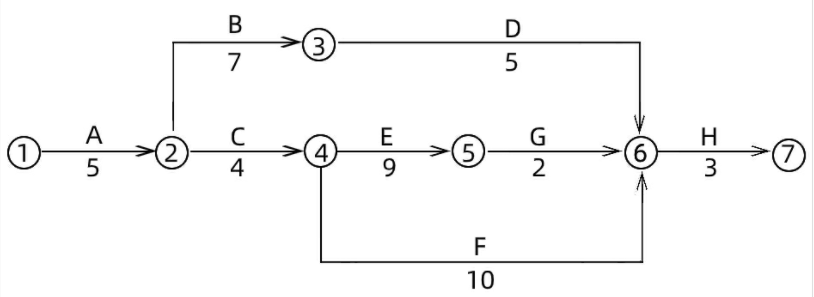

事件一:M公司编制了施工进度计划网络图,如图3所示

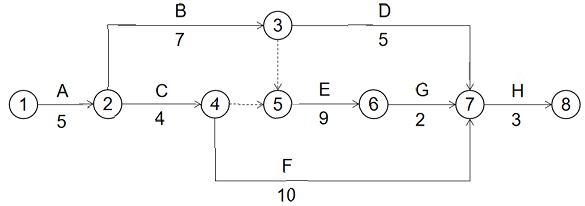

事件二∶M公司将图3的施工进度计划网络图报送监理单位后,总监理工程师发现E工作应该在B工作完成后才能开始,要求M公司修改,M公司按监理单位提出的工序要求调整了进度计划,各项工作持续时间不变。

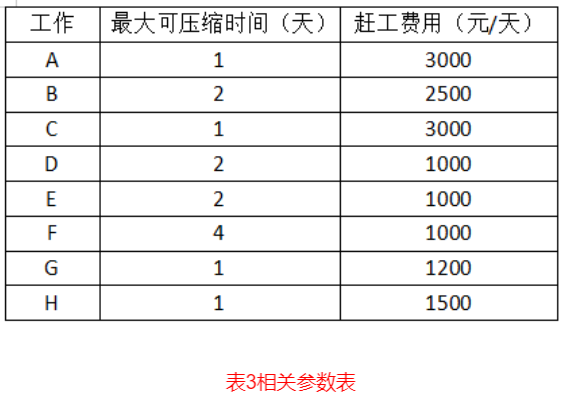

事件三:监理单位对M公司修改后的施工进度计划进行审核,要求M公司在计划实施中确保修改后的进度计划总工期应与原计划总工期保持不变。原计划各工作相关参数见表3
事件四:M公司拟在工程施工中推广应用“四新”技术,以加快进度,提高工程质量和安全生产水平。
问题:
1.写出事件1中施工进度计划的关键线路(以工作表示)并计算总工期。
2.写出事件2中,M公司修改后的进度计划的关键线路(以工作表示)并计算总工期。3.简答题:事件三中,从赶工费用最优的角度考虑,写出应压缩的工作项,每项工作压缩天数,列式计算所需赶工费用(元)。
4.简答题:在进行工期优化时,选择优化对象,应考虑哪些因素?
5.简答题:事件四中,四新技术,是指哪四个方面的内容?
正确答案及解析
正确答案
解析
1.关键线路为:A→C→E→G→H;总工期=5+4+9+2+3=23天
2.关键线路为:A→B一E→G→H;总工期=5+7+9+2+3=26天
3.调整后的关键线路如下:
①应压缩的工作项有E、G
②E工作压缩2天,花费2×1000=2000元;G工作压缩1天,花费1200元。
③所需赶工费用=2000+1200=3200元
4.选关键工作压缩,选择优化对象应考虑下列因素:(1)缩短持续时间对质量和安全影响不大的工作;(2)有备用或替代资源的工作;(3)缩短持续时间所需增加的资源、费用最少的工作。
5.“四新”技术包括:新技术、新工艺、新材料、新设备。
教材页码:P184-188
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
