某施工单位中标某老年人照料房屋设施,共5层,无架空层及地下车库,每层均设置住宿双人间套房(含独立卫生间)30间。一层裙房还设置了公共活动空间及娱乐设施用房。施工总承包单位与建设单位根据《建设工程施工合同(示范文本)》签订了合同。

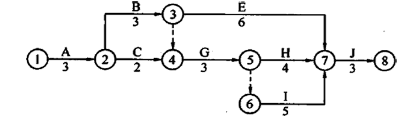

施工总承包单位根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如下图所示(单位:月)。经项目业主确认后承包商按该计划实施。

二建建筑工程实务,章节练习,二建建筑工程实务预测

施工到第2个月时,业主要求增加一项工作D,工作D持续时间为4个月。工作D安排在工作A完成之后,工作I开始之前。由于设计变更导致工作G停工待图2个月。另外,由于遇到五十年一遇的暴雨导致工作D拖延1个月。上述事件发生后,为保证不延长总工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,压缩后续工作的费率是:工作H为2万元/月,工作I为2.5万元/月,工作J为3万元/月。

室内装饰装修施工结束后第5天,对室内环境质量进行验收。对氡浓度检测时,一层房间总共抽检了3间,其中某120平米的房间进行检测时设置了2个检测点。

在对施工现场进行综合考评过程中,由于在同一个年度内被两次警告,施工总承包单位被给予通报批评的处罚;同时也给予项目经理通报批评的处罚。

【问题】

1. 绘制增加工作D后的施工进度计划并计算此时的总工期。工作G、D拖延对总工期的影响分别是多少?说明理由。

2.根据上述情况,指出承包商施工进度计划调整的最优方案,并计算总的压缩费用。选择优化对象应考虑哪些因素?

3. 分别写出室内环境污染物浓度检测过程中的不妥之处及其正确做法。民用建筑室内环境污染物浓度检测需要检测的污染物有哪些?

4.写出建设工程施工现场综合考评的内容。

正确答案及解析

正确答案
解析

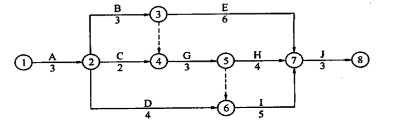

1.(1)增加工作D后的施工进度计划如下图所示:

二建建筑工程实务,章节练习,二建建筑工程实务预测

此时的总工期17个月。

(2)工作G、D拖延对总工期的影响:

1)工作G的拖延使总工期延长2个月。

理由:工作G位于关键线路上,它的拖延将延长总工期。

2)工作D的拖延对总工期没有影响。

理由:虽然五十年一遇的暴雨属于不可抗力,但工作D的总时差为2个月,因此D工作拖延1个月对总工期没有影响。

2.(1)各压缩I工作和J工作的持续时间1个月。

总的压缩费用:2.5X1+3X1=5.5万元

(2)选择优化对象应考虑下列因素:

1)缩短持续时间对质量和安全影响不大的工作;

2)有备用或替代资源的工作;

3)缩短持续时间所需增加的资源、费用最少的工作。

3.(1)不妥之处一:室内装饰装修施工结束后第5天,对室内环境质量进行验收。

正确做法:民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少7天以后、工程交付使用前进行。

不妥之处二:氡浓度检测时,一层房间总共抽检了3间。

正确做法:民用建筑室内环境中氡浓度检测时,I类建筑无架空层或地下车库结构时一、二层房间抽检比例不宜低于总抽检房间数的40%。

不妥之处三:某120平米的房间进行检测时设置了2个检测点。

正确做法:房间面积≥100,<500m2时,检测点不少于3个。

(2)需要检测的污染物有:甲醛、苯、氨、TVOC、甲苯、二甲苯、氡。

4. 建设工程施工现场综合考评的内容,分为建筑业企业的施工组织管理、工程质量管理、施工安全管理、文明施工管理和建设、监理单位的现场管理等五个方面。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案

相关题库更多 +
