事件一:某设备安装工程拟组织流水施工,共分为3 个施工段,由I、II、I、IV 等4 个工序组成,其流水节拍表如下图所示(单位:周)。因工期需要,工序III、IV 之间需搭接1 周。

二建建筑工程实务,章节练习,二建建筑工程实务预测

事件二:施工之前项目部编制施工过程中工作和工作之间的逻辑关系表,根据下表绘制对应的网络图。

二建建筑工程实务,章节练习,二建建筑工程实务预测

事件三:在施工过程中遭遇了当地政令性停工,导致C 工作比计划延长了3 天,施工单位向建设单位提交

索赔报告,要求延长工期3 日历天,补偿误工费25 万元。

【问题】1.绘制横道图。

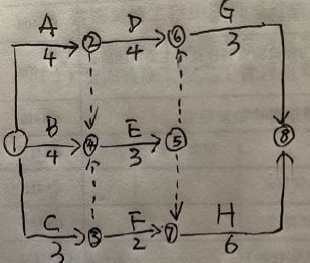

2.绘制对应的网络图,找出其关键线路(用工作表示)

3.施工单位能否索赔成功,并说明理由?并用节点来表示延误以后的关键线路。

4.施工进度计划的调整内容有哪些?

正确答案及解析

正确答案
解析

1.二建建筑工程实务,章节练习,二建建筑工程实务预测

2.二建建筑工程实务,章节练习,二建建筑工程实务预测

关键线路A→E→H 和B→E→H

3.

施工单位能否索赔成功,并说明理由?并用节点来表示延误以后的关键线路。

施工单位索赔不成功,因为C 工作总是差是1 天,延误3 天对总工期仅仅影响2 天,因此工期损失2 天,当地政令性停工属于不可抗力,所以最终可以索赔工期2 天,误工费25 万。

延误以后的工期为15 天,关键线路为③→④→⑤→⑦→⑧

4.

工程量、起止时间、持续时间、工作关系、资源供应等。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案

相关题库更多 +
