题目详情

某工程项目经理部为贯彻落实《住房和城乡建设部等部门关于加快培育新时代建筑产业工人队伍的指导意见》(住建部等 12 部委 2020 年 12 月印发)要求,在项目劳动用工管理中做了以下工作:

(1)要求分包单位与招用的建筑工人签订劳务合同;

(2)总包对农民工工资支付工作负总责,要求分包单位做好农民工工资发放工作。施工总承包单位根据《建筑施工模板安全技术规范》,编制了《大堂顶板模板工程施工方案》,并绘制了《模板及支架示意图》如下。监理工程师审查后要求重新绘制。

二建建筑工程实务,内部冲刺,案例强化练习

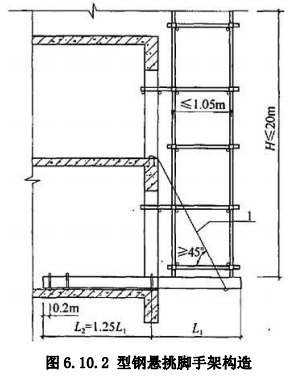

1-钢丝绳或钢拉杆

进入夏季后,公司项目管理部对该项目工人宿舍和食堂进行了检查。个别宿舍内床铺均为 2 层,住有 18 人,设置有生活用品专用柜,窗户为封闭式窗户,通道宽度为 0.8 米。检查后项目管理部对工人宿舍的不足提出了整改要求,并限期达标。

工程竣工后,根据合同要求相关部门对该工程进行绿色建筑评价。

问题:

1.指出项目劳动用工管理工作中不妥之处,并写出正确做法。

2.指出《模板及支架示意图》中不妥之处,说明正确做法。

3.指出工人宿舍管理的不妥之处并改正。

4.节能建筑工程评价指标体系有哪些?(至少写出 5 项)

正确答案及解析

正确答案
解析

1.不妥之一:要求分包单位与招用的建筑工人签订劳务合同。

正确做法:劳务用工企业必须依法与工人签订劳动合同。

不妥之二:总包对农民工工资支付工作负总责,要求分包单位做好农民工工资发放工作。

正确做法:总承包企业或专业承包企业支付劳务企业分包款时,应责成专人现场监督劳务企业将工资直接发放给劳务工本人,严禁发放给“包工头”或由“包工头”替多名劳务工代领工资。

2.模板支架图中不妥之处与正确做法:

(1)不妥之处:无垫板;

正确做法:应设置垫板。

(2)不妥之处:无纵、横扫地杆;

正确做法:应设置扫地杆。

(3)不妥之处:无斜撑;

正确做法:应设置斜撑。

(4)不妥之处:立杆接长存在搭接;

正确做法:立杆接长不应该搭接。

(5)不妥之处:最上两道水平拉杆之间没有增设一道水平拉杆;

正确做法:层高大于 8 米,应在最上两道水平拉杆之间增设一道水平拉杆。

3.不妥之处一:个别宿舍住有 18 人;

正确做法:每间宿舍居住人员不得超过 16 人。

不妥之处二:通道宽度 0.8m;

整改措施:通道宽度不得小于 0.9m。

不妥之处三:窗户为封闭式窗户;

整改措施:现场宿舍必须设置可开启式窗户。

4.节能建筑工程评价指标体系应由建筑规划、建筑围护结构、采暖通风与空气调节 、给水排水、电气与照明、室内环境和运营管理七类指标组成。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
