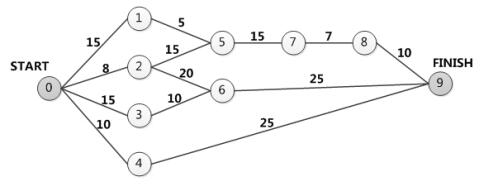

下图是一个软件项目活动图,其中顶点表示项目里程碑,连接顶点边表示包含活动,则完成该项目最少时间为(请作答此空)天。若活动0->2完成后,停止( )天开始活动2->6,则完成整个项目最少时间不变。

- A.52
- B.53
- C.55
- D.35
正确答案及解析
正确答案
C
解析
最少时间就是求项目关键路径,即所有路径中最长一条,在该图中路径: 0->2->5->7->8->9=8+15+15+7+10=55是路径最长。55天;第二问其实是计算2->6松弛时间,即在不影响项目进度前提下,可推迟开始时间。本题中2->6在所在路径上工期是8+20+25=53天,所以松弛时间为55-53=2天
