某公司承担了一项架空光缆线路工程,全称100Km 线路经过城区、农田和草原,分两个中继段,其中A 段40Km,B 段60Km。
架空光缆施工工序先后关系见图5-1,项目部根据公司资源状况,结合工程特点,按每个施工队同事只能实施一项工作进行了工作分解,计算了各项工作的持续时间,确定了各项工作的工作逻辑关系,编制了逻辑关系及持续时间表。并据此绘制了进度计划网络图,图5-2 给出了部分进度计划网络图。
问题:

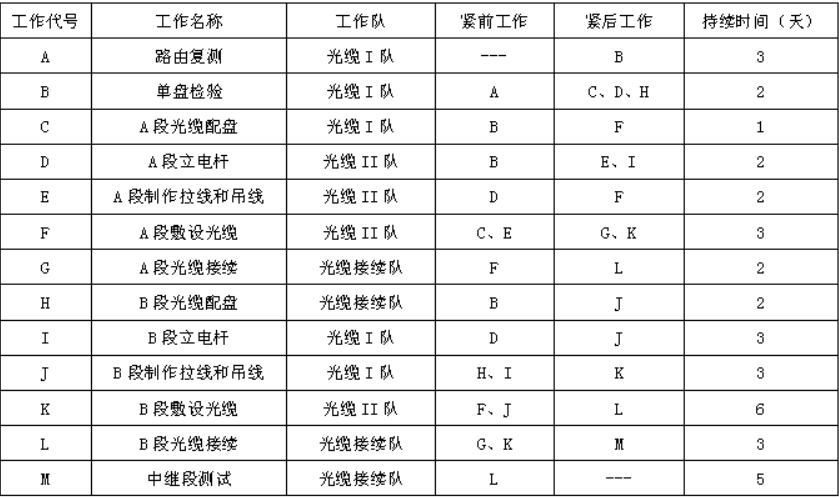

1.在答题区复制时间表,再补充完整紧前工作和紧后工作(可只复制1、4、5 列)

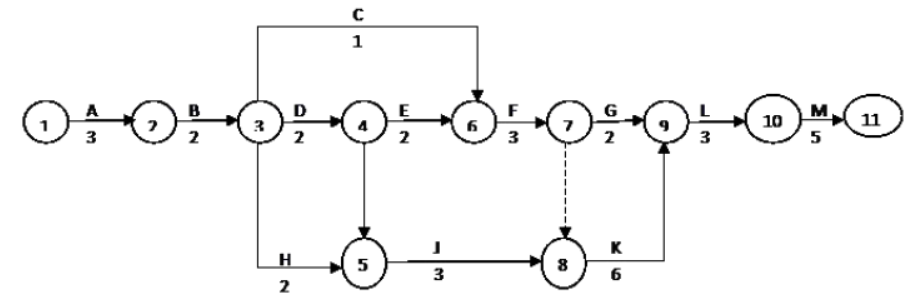

2.绘制本项目完整的进度计划双代号网络图。
3.列出本项目的关键路径,并计算本项目的计划工期。
4.列出本项目制作拉线的质量控制点。
5.针对本工程的剩余物资,施工单位应如何处理?
正确答案及解析
正确答案
解析
1.
2.
3.本项目的关键路径:A-B-D-I-J-K-L-M 本项目的计划工期:3+2+2+3+3+6+3+5=27 天
4.本项目制作拉线的质量控制点为:①拉线的出土位置②拉线坑深
③地锚及地锚铁柄的埋设工艺④拉线坑的回填质量⑤拉线上把及中把的制作工艺
5. 施工单位针对剩余物资应如下处理: ①对于建设单位采购的物资,物资管理人员应负责向建设单位移交剩余物资,办理相应的手续;②对于项目部采购的物资,应在工程完工后保管好剩余物资,经盘点进货数量、使用数量、剩余数量,通过成本核算和会计核算后,移交给施工单位指定部门。
包含此试题的试卷
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
关于施工成本控制的说法,正确的是( )。
-
- A.施工成本管理体系由社会有关组织进行评审和认证
- B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
- C.管理行为控制程序是进行成本过程控制的重点
- D.管理行为控制程序和指标控制程序是相互独立的
- 查看答案
关于建设工程管理内涵的说法,正确的是( )。
-
- A.建设工程项目管理和设施管理即为建设工程管理
- B.建设工程管理不涉及项目使用期的管理方对工程的管理
- C.建设工程管理是对建设工程的行政事务管理
- D.建设工程管理工作是一种增值服务
- 查看答案
