某施工单位承接了一项架空光缆线路工程。施工前,施工单位根据相关资料编制了施工预算,用于进行劳务调配,物资计划供应,控制成本开支等施工活动。
施工前,施工单位进行了路由复测,确定有一段线路与电路线交越,施工单位制定了相应的预防措施。
施工过程中,工程师检查发现部分线路吊线垂度不符合施工规范,施工单位进行了整改。
问题:
1.施工预算的编制依据有哪些?
2.请识别线路工程的环境因素有哪些?
3.请绘制吊线垂度不合格的因果分析图。
4.针对吊线垂度不合格施工单位应采取哪些预防措施?
正确答案及解析
正确答案
解析
1.施工预算的编制依据有:企业内部的施工定额、施工图纸、施工及验收规范、标准图集、施工组织设计。
2.线路工程环境因素:
①光(电)缆测试时,随意丢弃的废电池、包装垃圾;
②发电机、抽水机工作时的废气和噪声;
③开挖光(电)缆沟时,造成的植被破坏、扬起的尘土;
④人(手)孔排出沿街漫流的水;
⑤墙壁、楼板钻孔时的噪声、粉尘;
⑥光(电)缆接续时,随意丢弃的下脚料、垃圾、废弃物;
⑦封缩热缩制品使用喷灯时造成的废气;
⑧吹缆设备工作时空气压缩机的噪声排放;
⑨剩余油漆被焚烧或填埋;
⑩电缆芯线被焚烧;
?随意倾倒的伙房泪水和生活垃圾等。

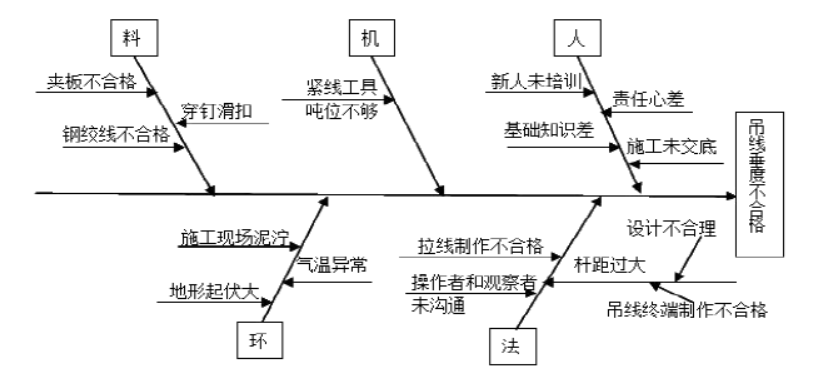

3.吊线不合格的因果分析图:
4.吊线不合格的预防措施:
(1)吊线收紧时应根据不同地区、地形和挂设的光(电)缆程式分段进行,分档检查,每档吊线垂度都要满足规范要求;
(2)在吊线收紧时,不得使吊线过紧;
(3)吊线上的电缆负荷应满足要求;
(4)线路的杆距不宜过大;
(5)终端拉线制作应满足要求。
包含此试题的试卷
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
关于施工成本控制的说法,正确的是( )。
-
- A.施工成本管理体系由社会有关组织进行评审和认证
- B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
- C.管理行为控制程序是进行成本过程控制的重点
- D.管理行为控制程序和指标控制程序是相互独立的
- 查看答案
关于建设工程管理内涵的说法,正确的是( )。
-
- A.建设工程项目管理和设施管理即为建设工程管理
- B.建设工程管理不涉及项目使用期的管理方对工程的管理
- C.建设工程管理是对建设工程的行政事务管理
- D.建设工程管理工作是一种增值服务
- 查看答案
