某设备安装工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工期,项目技术负责人编制了相应施工进度安排(如图1所示),报项目经理审核。项目经理提出要准备不同详细程度的工作分解计划,并按不同的时间点汇报工作进度情况。
因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某特种设备,且需按“B→F→K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。
项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。
项目经理二次审査发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间优化施工进度安排以节约设备租赁成本。
问题:

1.写出下列工作的紧前工作和紧后工作
2.写出图1网络图的关键线路(用工作表示)和总工期。
3.画出调整后的施工进度计划图,并根据特种设备使用的特殊情况,调整后的网络图总工期是多少?
4.根据重新绘制的网络图如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?
5.进行工作分解时具体到何种详细程度,应考虑哪些因素;简述编制施工进度计划的依据及进度报告的类型。
正确答案及解析
正确答案
解析
1.

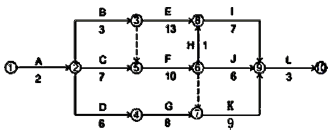

2.关键线路为:A→C→F→H→I→L。总工期为:2+7+10+1+7+3=30(周)
3.调整后双代号网络图关键线路:A-C-F-K-L
调整后双代号网络图总工期:2+7+10+9+3=31周
4.按最早开始考虑,特种设备计取租赁费用的时长为3+4+10+9=26(周)。
优化工序的起止时间后,应在第6周初进场,优化后特种设备计取费用时长为3+1+10+9=23(周)
【解析】合理安排机械仪表的进出场时间,最开始的工作按照最晚的开始时间开始。
5.1)项目承担者的角色,2)工程规模和复杂程度,3)风险程度,4)承(分)包商或工作队伍的数量,5)各层次管理者对项目计划和实施状况报告的结构、详细程度和深度要求。
编制施工进度计划的依据:
1)施工合同对工期等相关要求。2)批准的施工图设计。3)施工定额。4)现场摸底报告5)项目资源供应状况。
6)以往类似工程的实际进度及经济指标。
进度报告的类型:工程日报、工程周报、工程月报以及工程阶段性报告
包含此试题的试卷
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
关于施工成本控制的说法,正确的是( )。
-
- A.施工成本管理体系由社会有关组织进行评审和认证
- B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
- C.管理行为控制程序是进行成本过程控制的重点
- D.管理行为控制程序和指标控制程序是相互独立的
- 查看答案
关于建设工程管理内涵的说法,正确的是( )。
-
- A.建设工程项目管理和设施管理即为建设工程管理
- B.建设工程管理不涉及项目使用期的管理方对工程的管理
- C.建设工程管理是对建设工程的行政事务管理
- D.建设工程管理工作是一种增值服务
- 查看答案
