某通信工程公司投标了一项传输设备安装和光缆线路工程,施工单位根编制了施工进度计划表(见下表),施工前施工单位组织了安全技术交底,工程如期开工。

一建通信与广电工程实务,预测试卷,2022年一级建造师《通信与广电实务》预测试卷6

本项目如期完工,设备安装完成后进行了系统测试,测试内项目: DWDM 系统中心波长及偏差、系统误码测试、以太网链路测试、ATM 链路测试。

问题:

1.请根据进度计划表绘制本项目的双代号网络图。

2.请找出本项目的关键工作,并计算计划工期。

3.若I、J、L 为测试项目,在保证工期的前提下,测试仪表于第几天进入现场能保证它的最高使用率?

4.请补全本工程系统测试项目。

5.设备安装时的环境因素有哪些?

正确答案及解析

正确答案
解析

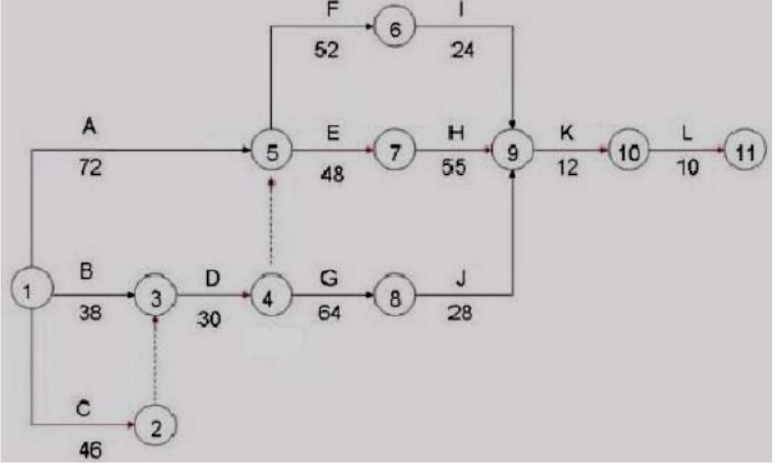

1.本项目的双代号网络图:

一建通信与广电工程实务,预测试卷,2022年一级建造师《通信与广电实务》预测试卷6

2.本项目的关键工作为:C、D、E、H、K、L

计划工期:46+30+48+55+12+10=201 天

3.根据双代号图,可知I 工作是最早开始的测试工作,I 工作的时间参数是:

因此,为了保证仪表的最高使用率,就要求仪表连续不间断工作,才能避免仪表窝工,即要求最早开始测试的工作J 以它的最晚开始时间开始,即测试工作应于第152 天开始。

4.传输系统测试还应包括:

(1)DWDM 系统光信噪比测试

(2)系统输出抖动测试

(3)系统保护倒换测试

(4)设备冗余保护功能验证

(5)交叉连接设备功能验证

(6)网管功能验证

5.设备安装的环境因素有:

①铁件刷漆时被随意倾倒的剩余油漆;

②楼板、墙壁、铁件钻孔时的粉尘、噪声;

③切割机的噪声;

④设备开箱时,随意丢弃的包装物等垃圾;

⑤随意丢弃的废电池;

⑥光(电)缆接续时下脚料、随意丢弃的废弃物,微波、移动工程的电磁辐射;

⑦施工材料、机具、仪表随意摆放;

⑧未换鞋进入机房等。

包含此试题的试卷

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

关于施工成本控制的说法,正确的是( )。

  • A.施工成本管理体系由社会有关组织进行评审和认证
  • B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
  • C.管理行为控制程序是进行成本过程控制的重点
  • D.管理行为控制程序和指标控制程序是相互独立的
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案
