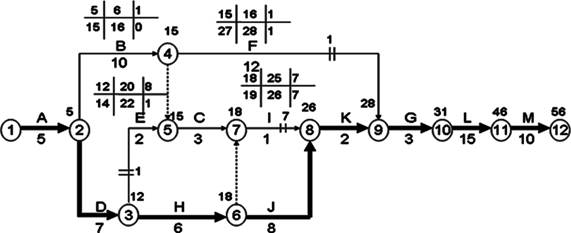

某施工单位承接了一项PTN网络工程,施工内容包括五个局站的设备安装及测试,所有PTN设备有100G移动接口,项目部制定的网络计划图如下:

一建通信与广电工程实务,预测试卷,2022年一级建造师《通信与广电实务》预测试卷5

上图中工作代号与工作内容的对用关系如下表

一建通信与广电工程实务,预测试卷,2022年一级建造师《通信与广电实务》预测试卷5

根据合同约定,建设单位按照各局站工作的最早开始时间,将设备运到机房,施工中发生如下事件:

事件一:乙站、丙站设备均推迟2天运到机房;

事件二:施工单位仪表比计划最早进场时间推迟5天时间;

事件三:在丁站本机测试中,仪表故障造成测试工作延迟6天;

问题:

1.本工程施工组织设计中应包括哪些资源的配备计划?

2.采用简化时标分析法,标注B、E、F、I工作时间参数。

3.列出本项目的关键工作,计算计划工期。

4.各事件顺序发生时,分别影响的工期多少天?那些可以向建设单位索赔工期,本工程的实际工期是多少天?

5.在本机测试网元级测试中,本工程除需要测试接口的平均发送光功率、接收光灵敏度和最小过载光功率外,还需要测试哪些项目?

正确答案及解析

正确答案
解析

1.①用工计划(人员安排);

②施工车辆、机具及仪表使用计划;

③材料需求计划;

④资金需求及使用计划。

2.

一建通信与广电工程实务,预测试卷,2022年一级建造师《通信与广电实务》预测试卷5

3.关键工作是:A-D-H-J-K-G-L-M

计划工期=5(A)+7(D)+6(H)+8(J)+2(K)+3(G)+15(L)+10(M)=56(天)

4.

事件一:

1)、乙站设备推迟2天运到机房,致D工作推迟2天,因D工作是关键工作,致工期拖后2天。设备推迟运到机房是建设单位责任,故可以向建设单位提出工期索赔。

2)、丙站设备推迟2天运到机房,致F工作推迟2天,因事件顺序发生,F工作推迟2天未超出其总时差3天,故对工期无影响。

事件二:施工单位仪表比计划最早进场时间推迟5天,因事件顺序发生,致E工作推迟3天,但未超出其总时差8天,故对工期无影响。仪表推迟进场是施工单位责任,故不可以向建设单位提出工期索赔。

事件三:丁站仪表故障造成测试工作推迟6天,致I工作推迟6天,因事件一和事件二影响,I工作总时差为5天,推迟6天超出其总时差5天,致工期拖后1天。仪表故障是施工单位责任,故不可以向建设单位提出工期索赔。

本工程实际工期为:56+2+1=59天

5.还需要测试:

①吞吐量

②时延

③过载丢包率

④背靠背。

包含此试题的试卷

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案

相关题库更多 +
