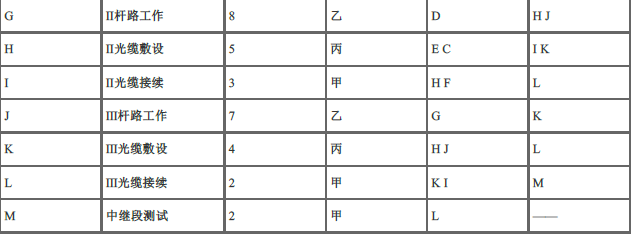

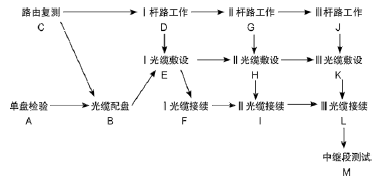

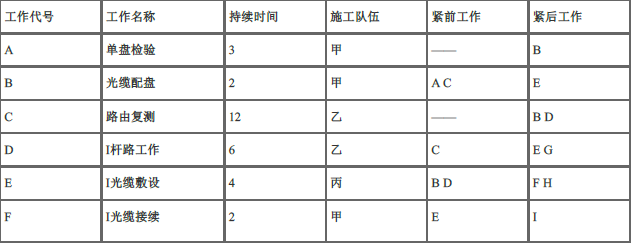

某施工单位承接架空线路全长120km,分为三个中继段,采用G652光缆,项目部根据现场摸底报告、资源配置计划和施工定额,编制了进度计划,项目部在计划制定过程中进行工作分解,时间估算,责任分工和作业排序见表,一个队同时只能做一项工作,并制定双代号网络图,部分网络图见图
1.写出B、E、H、J、K的紧前工作和紧后工作

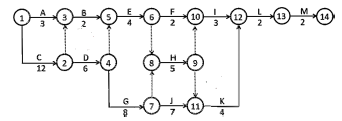

2.补充绘制完成双代号网络图
3.列出A、C、E、H、I、M的六个时间参数
4.写出关键工作和计算总工期
正确答案及解析
正确答案
解析
1.
2.
3.
4.
关键线路: C-D-G-J-K-L-M
关键工作: C、D、G、J、K、L、M
总工期为:12+6+8+7+4+2+2=41天
