背景资料:
某矿井选矿厂工程在工程开工前,业主与公司签订了施工合同,并就施工进度安排取得了一致意见(进度计划如下图所示),G和J的施工全过程工作共同用一台塔吊,其中由于业主图纸送达延误致使C工作推迟10d。
问题
1.在原计划网络图的条件下。计算计划工期关键线路,并说出如果先G后J工作使用塔吊,塔吊的合理进场(不闲置)时间。
2.用图示说明先J后G工作使用塔吊的工作关系。
3.在C工作延误条件下,采取先G后J工作使用塔吊,用图示说明工作关系,并确定C工作延误对工期变化是否有影响。
4.在C工作延误10d,塔吊使用顺序为先G后J的条件下,业主提出为确保工期将L工作压缩5d,是否可行若可行,施工单位提出下列要求:(1)L工作压缩5d增加赶工费25000元;(2)塔吊闲置15d,每天补偿塔吊租赁费600元;(3)由于C工作延误10d造成其他有关机械闲置,人员窝工损失等综合损失45000元。施工单位上述要求是否合理
正确答案及解析
正确答案
解析
本案例主要提供制定网络计划图的实例。通过塔吊使用的限制,变化工序间的结构关系,熟悉网络计划的制订方法,了解一些相关概念的用途。

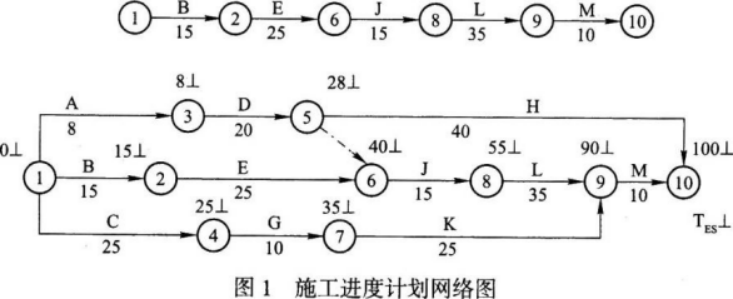

1.经计算计划工期为100d,关键线路为B、E、J、L、M。如图1所示。
其中G工序的最早开工时间ESG=25,最迟开工时间LSG=55,总时差TFG=30;
J工序的ESJ=40,LSJ=40,TFJ=0。
采取先G后J的塔吊工作顺序,塔吊正常进场时间应为第26日晨,但G工作完成后等待J工作开始塔吊闲置5d,因此塔吊自第31个工作日进入现场工作后恰好与J工作开始日期衔接。塔吊进入现场的合理时间为第30日晚或第31日晨。

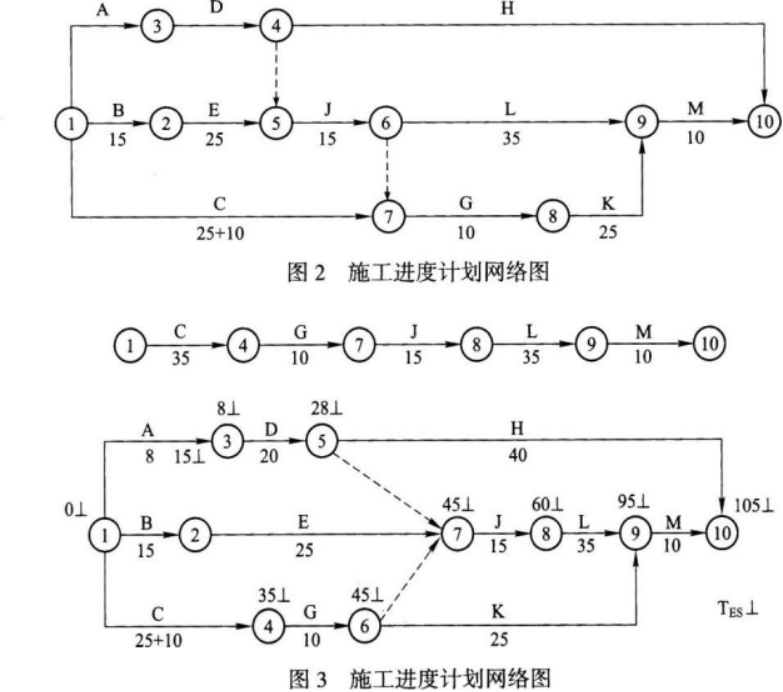

2.先J后G使用塔吊的工作关系图如图2所示。
3.C工作延误10d时,经计算总工期为105d,与原工期相比延误5d,如图3所示。此种情况下关键线路为:C、G、J、L、M。
4.C工作延误10d,塔吊工作顺序为先G后J时,L工作位于关键线路上,将其工作时间由35d压缩为30d,总工期仍为100d,所以此措施可行。对于施工单位赶工费的要求,业主认为:(1)压缩工期5d后的整个工期与原计划100d相比无变化;(2)施工单位没有具体列出赶工多支的费用,可以认为J工作压缩工期是属于对施工单位施工组织设计的一项合理性要求的实施;(3)因C工作延误付给的45000元属于综合损失,包含了施工单位的部分赶工要求;综上理由,决定赶工费不予补偿
在CSE作延误的条件下,塔吊采取先G后J工作顺序时,因为不影响G、J之间的关系,故塔吊闲置时间为C、G总时间与B、E总时间的差:(25+10+10)一(15+25)=5d,因此需要补偿塔吊闲置费用600元/d×5=3000元。由于C工作延误的损失费45000元应予补偿。总计应补偿费用45000+3000=48000元。
包含此试题的试卷
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
关于施工成本控制的说法,正确的是( )。
-
- A.施工成本管理体系由社会有关组织进行评审和认证
- B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
- C.管理行为控制程序是进行成本过程控制的重点
- D.管理行为控制程序和指标控制程序是相互独立的
- 查看答案
关于建设工程管理内涵的说法,正确的是( )。
-
- A.建设工程项目管理和设施管理即为建设工程管理
- B.建设工程管理不涉及项目使用期的管理方对工程的管理
- C.建设工程管理是对建设工程的行政事务管理
- D.建设工程管理工作是一种增值服务
- 查看答案
