题目详情

某万门程控交换机安装工程,工期40 天,合同约定,交换机房到传输机房的同轴电缆由施工单位采购。施工项目部要求在现场摸底时对设计图纸进行复核,其中机房内设备安装现场应复核:需要安装的设备位置是否准确,防静电地板高度是否和抗震基座的高度相符。工程进行到第20 天时,项目部检查得出相关数据如下表

一建通信与广电工程实务,章节练习,基础复习,一建通信模拟

工程完工后,2015 年6 月2 日,施工单位报送了竣工结算资料和竣工结算报告;并递交了竣工资料,包含工程说明、开工报告、建筑安装工程量总表、巳安装设备明细表、重大工程质量事故报告、验收证书等内容,监理单位以材料不全为由要求施工单位补充;施工单位提出工程中未发生相关事件的表格是否可不提供,监理单位认为如确定无相关事件发生,则可以不提供,但需提供承诺函;2015年6 月10 日通过竣工验收,并于7 月12 日投产使用

问题:

1. 本工程在现场摸底时对设计图纸的复核还需要复核哪些内容?

2.计算表中每项工作的已完工作预算费用BCWP 和总的BCWP。

3.计算表中每项工作的已完工作实际费用ACWP 和总的计划工作预算费用BCWS。

4. 计算表中的费用偏差CV 和进度偏差SV,并说明费用和进度的进展情况。

5.请帮施工单位补齐竣工资料;监理单位的做法是否合理,并说明理由;

6、施工单位提交的竣工结算资料发包人应于什么时间审查完成,质保金于什么时间退还施工单位;

正确答案及解析

正确答案
解析

1.项目经理部的安全控制存在的问题有:①未考虑和分析施工现场的具体环境状况;②未做好危险源的辨识和评价工作;③施工人员在酷暑天气中作业,忽视了对施工人员中暑事故的防范。 2.(1)情况一:施工过程中如遇暴雨等自然灾害,施工单位所受的损失可以向建设单位提出索赔的要求。?

(2)情况二:若历年中该施工时段为雨季,遇暴雨为可预见的自然灾害,则施工单位不可向建设单位提出索赔的要求。?

3.质量监督机构应对项目经理部因坡坎质量问题提出警告处罚。?

理由:质量监督机构有权对正在进行施工的单位进行抽查、验证;对不按技术标准、规范和有关技术文件规定进行施工的单位给予警告和通报批评;对于不重视工程质量,玩忽职守、偷工减料、造成工程质量低劣,遗留隐患多的单位,责令其停工整顿,并按国家和工业和信息化部有关规定进行处罚。?

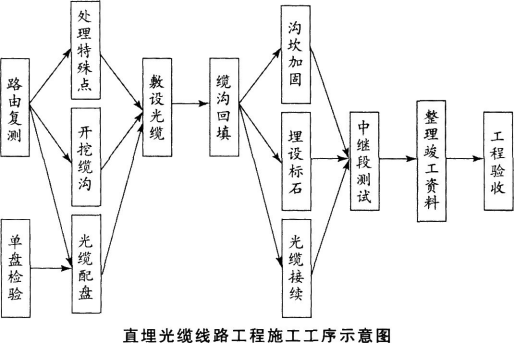

4.直埋光缆线路工程施工工序如下图所示。?

一建通信与广电工程实务,章节练习,基础复习,一建通信模拟

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

关于施工成本控制的说法,正确的是( )。

  • A.施工成本管理体系由社会有关组织进行评审和认证
  • B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
  • C.管理行为控制程序是进行成本过程控制的重点
  • D.管理行为控制程序和指标控制程序是相互独立的
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案

相关题库更多 +
