某光缆线路工程采用直埋敷设方式。开工前,施工单位办理了施工许可证,根据现场考察情况,确定了办公地点等临时设施。为了保证工程的顺利实施,施工单位制定了质量、安全等制度,编制了施工组织设计。工序安排如图1所示,图中字母是工作代号,字母后的数字为该工作的正常工作天数,括号内的数字为该工作的最短工作天数,横线下方的数字为本工作压缩1天所增加的费用,单位为元。该工程合同工期等于计算工期。
【问题】?
1.施工单位的现场准备工作还应包括哪些内容??
2.在工程开工至交付阶段,施工单位应如何做才符合质量行为规范的要求??
3.当工程错行列第23天时,A、B、C工作已完成。其他工作尚未开始,此时实际进度比计划延误多少天?为使总工期满足合同要求,增加的总费用最少,需要对以后的部分工作的时间进行压缩,写出压缩步骤并计算增加费用,画出最终压缩后的网络图,并用双箭线标出关键路径。
4.检查时发现部分标石符号使用有误。第23至26块标石的符号,如图2所示,指出错误之处,并写出标石符号所表示的正确内容。
正确答案及解析
正确答案
解析
1.施工单位现场准备的工作还应包括:(1)建立分屯点;(2)材料进场检验;(3)光缆配盘;(4)地质条件考察及路由复测。 2.为了符合质量行为规范的要求,施工单位的做法是:(1)进行材料进场检验;(2)按合同标准及规范要求施工;(3)自觉接受质量监督;(4)提供完整准确的竣工资料。
3.23-18=5d。
此时实际进度比计划延迟5d。
第一步:压缩L工作1d,增加费用600元。
第二步:压缩D工作2d,增加费用2×800=1600元。
第三步:压缩F工作1d,增加费用1000元。
第四步:同时压缩F工作和H工作1d,增加费用1000+800=1800元。
共增加费用:600+1600+1000+1800=5000元。

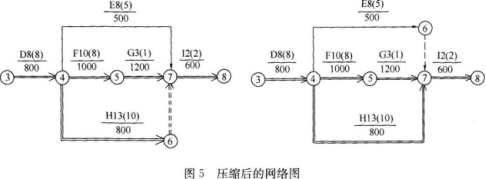

最终压缩后的网络图,如图5所示。
4.第23块错,表示普通接头标石。第24块错,表示检测标石。
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
关于施工成本控制的说法,正确的是( )。
-
- A.施工成本管理体系由社会有关组织进行评审和认证
- B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
- C.管理行为控制程序是进行成本过程控制的重点
- D.管理行为控制程序和指标控制程序是相互独立的
- 查看答案
关于建设工程管理内涵的说法,正确的是( )。
-
- A.建设工程项目管理和设施管理即为建设工程管理
- B.建设工程管理不涉及项目使用期的管理方对工程的管理
- C.建设工程管理是对建设工程的行政事务管理
- D.建设工程管理工作是一种增值服务
- 查看答案
