2015年3月,A施工单位与某建设单位签订了一项传输设备安装工程的施工合同,合同金额70万元,工期自4月1日至6月30日,合同未约定保修期。项目经理部安排的进度计划和成本强度预算,见表2。

一建通信与广电工程实务,章节练习,基础复习,一建通信模拟

工程按期开工,但建设单位于6月1日根据需要作出如下变更:

(1)其中一个终端站增加一套网管设备新增90工日的工作量;

(2)增加10公里管道光缆的施工工作量。

A施工单位根据本单位实际情况接受了第(1)项变更,拒绝了第(2)项变更。建设单位将第(2)项变更另行委托给了B施工单位。第(1)项变更造成A施工单位进度拖后一周;第(2)项变更导致A施工单位停工两周。工程最终于7月21日完成,A施工单位同时将竣工技术文件和工程结算文件报送建设单位。工程于7月25日初验后进入试运行,至10月24日结束;10月31日终验后于11月1日8时投入使用。

【问题】?

1.绘制按周编制的成本计划。

2.A施工单位接受第(1)项变更、拒绝第(2)项变更是否合理?说明理由。

3.A施工单位可索赔的工期是多少?可索赔费用有哪些?

4.建设单位应何时完成A施工单位结算文件的审定?本工程价款结算编制说明应包含哪些内容?

5.本工程的保修金占结算费用比例是多少?保修期何时截止?

6.此工程施工过程中,可能存在哪些环境因素。

正确答案及解析

正确答案
解析

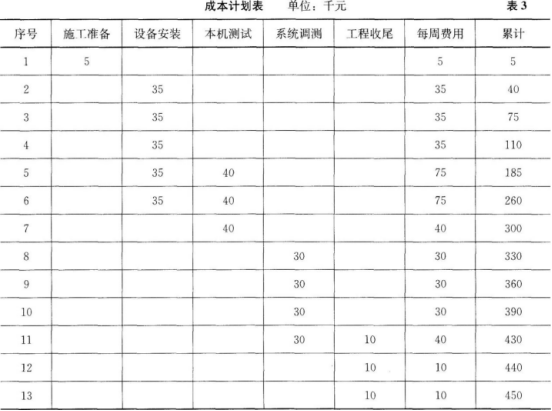

1.按周编制的成本计划,见表3。

一建通信与广电工程实务,章节练习,基础复习,一建通信模拟

2.合理。A施工单位与建设单位签订的是传输设备安装工程的施工合同,第(2)项变更属于线路工程,施工单位可以以不具备线路施工资质或不具备线路施工条件予以拒绝。

3.由于是建设单位作出的变更造成了施工单位的进度拖后和费用增加,所以施工单位可以就第(1)项、第(2)项造成的损失进行索赔。可索赔的工期为3周;可索赔的费用为第(1)项变更增加的费用和第(2)项变更导致的停工损失费。

4.因为工程总额小于500万,建设单位应该在施工单位提交竣工资料的20d内审定完毕,即在8月10日之前完成。

本工程价款结算说明包含:工程结算总价款,工程款结算的依据,因工程变更等使工程价款增减的原因。

5.本工程建设单位保修金的比例为5%;保修日期为正式交付使用一年后截止,即2016年11月1日。

6.本工程环境因素:铁件刷漆时被随意倾倒的剩余油漆;楼板、墙壁、铁件钻孔时的粉尘、噪声;切割机的噪声;设备开箱时,随意丢弃的包装物等垃圾;随意丢弃的废电池;光(电)缆接续时下脚料、随意丢弃的废弃物,微波、移动工程的电磁辐射;施工材料、机具、仪表随意摆放;未换鞋进入机房等。

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案

相关题库更多 +
