【背景资料】
某光缆线路工程采用直埋敷设方式,途中需穿越生态环境脆弱的国家级生态保护区,部分路段沿电气化铁路敷设。
施工单位对施工方案进行了策划,编制了详细的施工组织设计,工程顺利开工。
施工过程中发生部分路由变更,使得工程停工10 天,窝工损失5 万元;增挖光缆沟用5 天,增加费用5 万元;建设单位要求在50km 路段内同沟增设一条24 芯光缆,增加费用7 万元;顶管机故障延误工期5 天,损失2 万元。

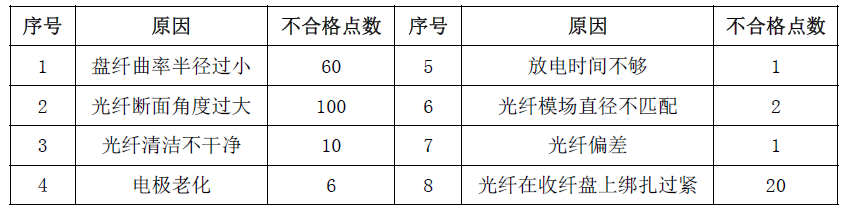

测试中发现部分光缆对地绝缘不合格,且光纤接续衰减过大,不合格接续点的统计数据如下:
技术负责人组织人员分析原因后,采取了相应的纠正措施,光纤接续衰减达到了指标要求。
【问题】
1.本工程的组织设计中除了保证工程质量、进度、成本的措施外还应包括哪些措施?
2.如何预防光缆对地绝缘指标不合格和光缆打背扣现象?
3.做出接续不合格原因的排列表和排列图,并指出主要原因和解决方法。
4.计算施工单位可索赔的工期和费用。
正确答案及解析
正确答案
解析
1.(1)安全控制措施、(2)环保措施
2.预防绝缘不合格:
(1)光缆敷设和回填时避免光缆外皮损伤。
(2)接头盒封装严密。
预防打背扣:敷设光缆时,应严格按施工操作规程进行;配备必要的放缆机具;按照规范要求盘好“∞”形;根据不同的施工环境配备足够的敷缆人数;控制好放缆的速度;在关键点要安排有丰富经验的人员具体负责;保证光缆在现场指挥人员的视线范围以内。

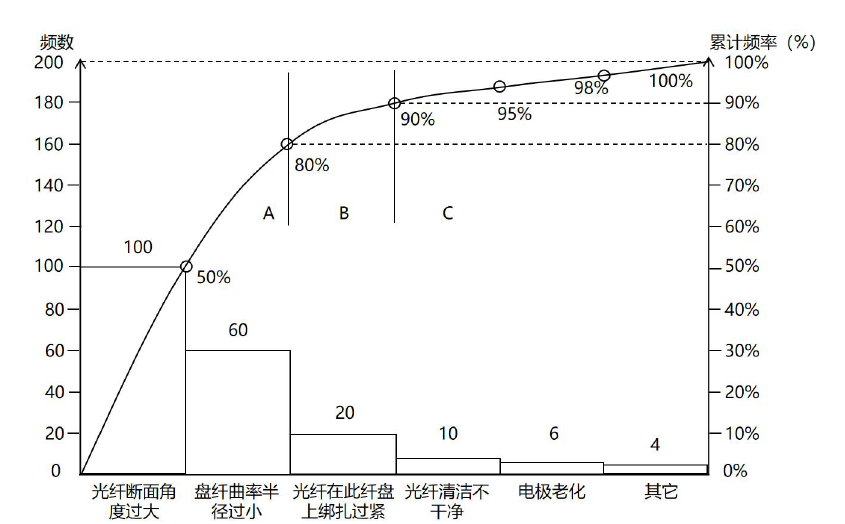

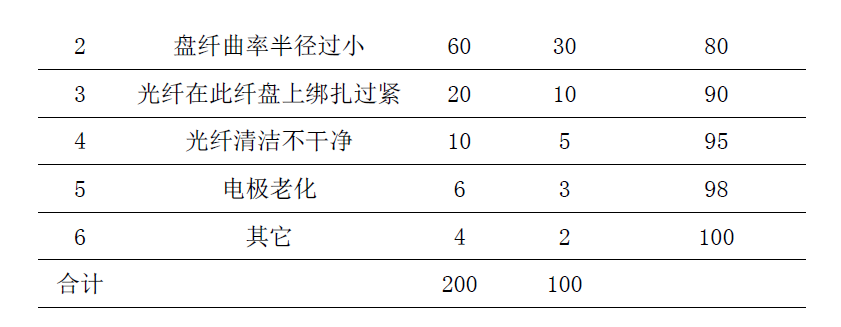

3.光缆接续不合格点顺序排列表
累计频率0-80%为主要原因,即光纤断面角度过大和盘纤曲率半径过小。
解决方法:更换光纤切割刀(或刀片),加强培训按要求盘纤以保证光纤的曲率半径。
4.索赔工期:10 天(停工)+5 天(挖沟)=15 天
索赔费用:停工5 万元,挖沟5 万元,同沟敷设光缆增加费用7 万元。
合计:5+5+7=17 万元
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
-
- A.就同一招标项目向潜在投标人提供有差别的项目信息
- B.委托两家招标代理机构,设置两处报名点接受投标人报名
- C.以特定行业的业绩、奖项作为加分条件
- D.限定或者指定特定的品牌
- 查看答案
关于建设工程管理内涵的说法,正确的是( )。
-
- A.建设工程项目管理和设施管理即为建设工程管理
- B.建设工程管理不涉及项目使用期的管理方对工程的管理
- C.建设工程管理是对建设工程的行政事务管理
- D.建设工程管理工作是一种增值服务
- 查看答案
