背景资料:

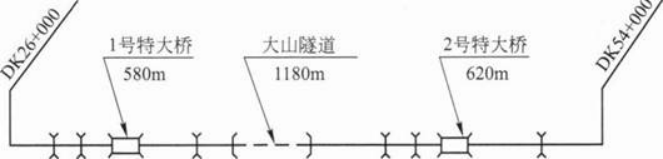

某工程项目部承建一段地处北方的新建铁路工程(平面示意图如下图所示)。该工程标段总长28km,工程范围包括隧道一座、特大桥两座以及路基和少量小桥涵工程,合同工期16个月,年初开工。隧道设计施工方案是:进口单口掘进,出渣全部利用。特大桥设计施工方案是:2号桥利用1号桥钢模板。路基土石方调配方案是:以隧道为界两端各自填挖平衡。施工用电采用网电。施工进行到秋天,因征地原因导致控制性工程工期严重滞后,距铺轨到达标段起点只有6个月,而隧道和1号桥工程量仅完成35%,2号桥仅完成部分桥梁基础。

问题:
1.对平面示意图进行必要的工区划分和线下施工队伍配备。(在答题卡中画出示意图,然后作答)
2.举例说明(各举两例):哪些工程(或工序)可以平行施工哪些可以顺序施工哪些必须先后施工
3.为确保铺轨按期通过本标段,对重点工程施工组织应该如何调整
正确答案及解析
正确答案
解析

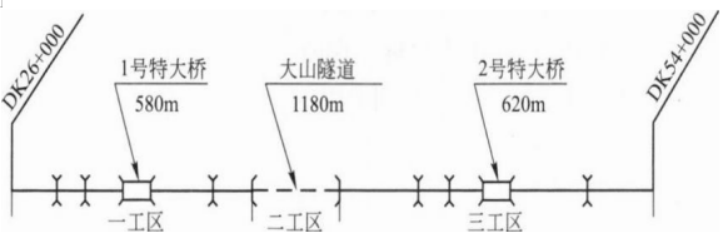

1.本工程的长度为28km,工期16个月,工程类型包括路基、桥涵和隧道的特点,考虑路基的调配方案和隧道出渣的利用,可将工程划分为如下三个施工工区(平面示意图见下图)。

从起点DK26+000到大山隧道入口为一工区,配备路基施工架子一队,负责本工区路基工程,桥涵施工架子一队,负责1号特大桥工程和本区的小桥涵;
大山隧道为二工区,配备隧道施工架子队一个;
从大山隧道出口到终点DK54+000为三工区,配备路基施工架子二队,负责本工区路基工程,桥涵施工架子二队,负责2号特大桥工程和本区的小桥涵。
2.工程(或工序)可以平行施工或顺序施工:土石方工程;小桥涵工程。
必须先后施工:2号桥利用1号桥钢模板,先施工完1号桥,再施工2号桥;先施工完线下工程,才能进行轨道工程施工。
3.为确保铺轨按期通过本标段,应加快施工进度,对重点工程施工组织应该调整如下:
隧道可由原来的单口掘进施工方案修改为进出口双口掘进,以增加施工工作面。
考虑1号桥工程量仅完成45%,2号桥尚未开工,应增加模板按流水作业组织两个桥的施工,以加快施工进度。
【分析与提示】
掌握工区划分,施工队伍配备,施工顺序组织。
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
关于施工成本控制的说法,正确的是( )。
-
- A.施工成本管理体系由社会有关组织进行评审和认证
- B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
- C.管理行为控制程序是进行成本过程控制的重点
- D.管理行为控制程序和指标控制程序是相互独立的
- 查看答案
关于建设工程管理内涵的说法,正确的是( )。
-
- A.建设工程项目管理和设施管理即为建设工程管理
- B.建设工程管理不涉及项目使用期的管理方对工程的管理
- C.建设工程管理是对建设工程的行政事务管理
- D.建设工程管理工作是一种增值服务
- 查看答案
