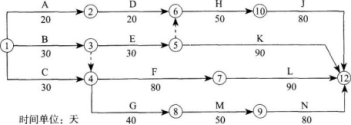

某施工单位承担了一矿井井底车场的施工,该井底车场为常见的环形车场,排水系统由两条独立的水仓构成,施工单位所编制的工程施工网络计划如下图所示。所有的施工工序时间都已不能再缩短。

一建矿业工程实务,章节练习,基础复习,一建矿业模拟

工程施工中发生了以下事件:

事件一:巷道交岔点D施工时,由于开挖断面大,施工单位采取了短进尺、预支护、早封闭的技术措施,确保了工程质量和安全,但施工进度慢,延误工期10天。

事件二:主井绕道工程E施工中发现围岩的稳定性很差,与地质资料提供的条件不符,施工单位采取了加强支护的措施来保证工程质量,但延误工期20天,增加施工成本20万元。

事件三:水仓入口工程G施工时,因施工单位安排失误,发生工程延误,延误工期20天,并影响了其后续工程内水仓M和外水仓N的正常施工。

问题

1.指出施工单位所编制的网络计划所有关键线路,并计算工期。

2.分别说明所发生的事件对项目总工期的影响。

3.为使G工程的延误不影响工期,施工单位应如何调整进度计划?

正确答案及解析

正确答案
解析

1.通过计算可得到关键线路为

(1)B—F—L(①→③→④→⑦→);

(2)C—F—L(①→④→⑦→);

(3)B—G—M—N(①→③→④→⑧→⑨→);

(4)C—G—M—N(①→④→⑧→⑨→)。

计算工期为200天。

2.判断某一事件的延误是否会对整个网络计划的总工期造成影响,需要从以下两个方面进行判断分析:

(1)首先看引起延误的事件是否发生于关键线路上,如果是,则该事件必然导致总工期的延误,无论延误多长时间,都必然造成总工期的延误;

(2)如果引起延误的事件不在关键线路上,而是发生在非关键线路的工作中,此时需要根据该延误是否超过该工作(即发生延误的工序)的总时差,如果延误时间小于该工作的总时差,则对总工期没有影响;反之,则会造成总工期的延误。

如事件一发生于线路A—D—H—J上D工作施工过程中,该线路为非关键线路,其长度为170天,D工作的总时差为30天,该工作延误的时间为10天,延误时间未超过其总时差,所以事件一对总工期未造成影响。

显然,如果延误事件出于关键线路,问题就比较简单。如果延误发生在非关键线路上,那么问题相对较复杂,需要在就算了该工序的总时差后,才能做出判断。所以,事件一不影响总工期;事件二影响总工期;事件三影响总工期。

3.背景事件三明确因施工单位水仓入口工程G安排失误,导致工期延误20天,需要采取措施确保工期不受此延误的影响,要解决这个问题,通常可采取以下措施:

(1)通过提高后续工程的掘进速度(即缩短后续工程的持续时间)追赶进度,这时需要增加投入、调整机械装备等措施;

(2)或者通过增加工作面,采取平行施工的措施,也就是说增加施工队伍的做法来加快后续工程的施工。

根据背景资料的分析,C—G—M—N关键线路上的M、N两项工程分别为矿井的内、外水仓,而且水仓入口工程G已经施工完毕,具备增加施工队伍、平行作业的条件,因此采用措施2,即将内水仓M、外水仓N顺序施工改为平行施工。

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于施工成本控制的说法,正确的是( )。

  • A.施工成本管理体系由社会有关组织进行评审和认证
  • B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
  • C.管理行为控制程序是进行成本过程控制的重点
  • D.管理行为控制程序和指标控制程序是相互独立的
查看答案

相关题库更多 +
