某工程双代码施工网络计划如图2-2所示,该进度计划已经监理工程师审核批准,合同工期为23个月。
该施工网络计划的计算工期为多少个月?关键工作有哪些?
正确答案及解析
正确答案
解析
解:按工作计算法,对该网络计划工作最早时间参数进行计算:
1。工作最早开始时间ESi-j
ES1-2=ES1-3=0
ES2-4=ES2-5=ES1-2+D1-2=0+4=4
ES3-7=ES1-3+D1-3=0+2=2
ES4-6=ES2-4+D2-4=4+2=6
ES6-8=max{(ES2-5+D2-3),(ES4-6+D4-6)}=max{(4+7),(6+6)}=12
ES7-8=max{(ES2-5+D2-5),(ES3-7-+D3-7)}=max{(4+7),(2+6)}=11
2。工作最早完成时间EF
EF1-2=ES1-2+D1-2=0+4=4
EF1-3=ES1-3-+D1-3=0+2=2
......
EF6-8=ES6-8-+D6-8=12+8=20
EF7-8=ES7--8+D7-8=11+11=22

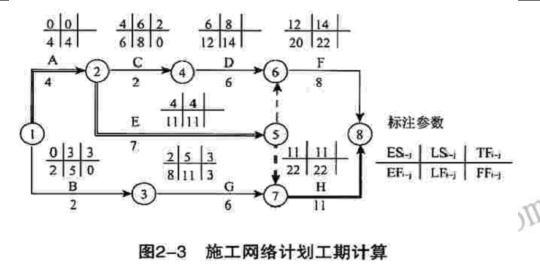

上述计算也可直接在图上进行,其计算结果如图23所示。该网络计划的计算工期
Tc=mx{EF6-8,EF7-8}=max{20,22}=22月。
包含此试题的试卷
你可能感兴趣的试题
关于双代号工程网络计划说法正确的有( )。
-
- A.总时差最小的工作为关键工作
- B.网络计划中以终点节点为完成节点的工作,其自由时差和总时差相等
- C.关键线路上允许有虚箭线和波形线的存在
- D.每项工作的自由时差为零,其总时差必为零
- E.除了以网络计划终点为完成节点的工作,其他工作的最迟完成时间应等于其紧后工作最迟开始时间的最小值
- 查看答案
单代号搭接网络的时间参数计算时,若某项中间工作的最早开始时间为负值,则应当( )。
-
- A.将该工作与最后一项工作联系起来
- B.在该工作与起点节点之间添加虚箭线
- C.增大该工作的时间间隔
- D.调整其紧前工作的持续时间
- 查看答案
某机械厂一技改工程计划投资600万元,工期12个月,施工单位按投资计划编制的
每个月的计划施工费用和实际发生费用见表1H420096。
试分析该工程第2个月和第9个月的累及费用偏差和累计进度偏差。
- 查看答案
某房地产公司对某公寓项目的开发征集到若干设计方案,经筛选后对其中较为出色的四个设计方案作进一步的技术经济评价。有关专家决定从五个方面(分别以F1~F表示)对不同方案的功能进行评价,并对各功能的重要性达成以下共识:F2和F3同样重要,F和F同样重要,F1相对于F很重要,F1相对于F2较重要;此后,各专家对该四个方案的功
能满足程度分别打分,其结果见表2-11
据造价工程师估算,A、B、C、D四个方案的单方造价分别为1420元/m2、1230/m2、1150元/m2、1360元/m2。
问题:
- 查看答案
(四)
某设备工程项目业主通过招标将设备安装发包给承包商,委托监理公司对设备安装过程进行监理。该项目合同工期20周,经项目监理机构批准的设备安装进度计划如下图所示。
项目实施过程中,发生如下事件:
事件1:工程开工后,因业主采购的设备推迟交货,导致B工作推迟5周开始。承包商向项目监理机构提出要求将合同工期顺延5周。
事件2:A工作、G工作、H工作都需要使用承包商自有的起重机进行吊装,因B工作推迟5周开始,承包商认为对H工作产生影响,向项目监理机构提出要求业主补偿该起重机5周的台班费损失。
事件3:由于B工作影响,业主要求承包商调整进度计划,按原合同工期竣工,因赶工而增加的赶工费由业主支付。承包商同意赶工,并提出后续工作可以缩短的时间及赶工费率,如下表所示。
问题: 事件1中,项目监理机构是否应同意承包商工期顺延5周的要求?若同意,说明理由;若不同意,指出可批准的合理顺延时限,并说明理由。
- 查看答案
