【背景资料】
某水利枢纽由碾压混凝土重力坝、引水隧洞和电站厂房等建筑物组成。最大坝高132m,水库总库容2×108m3,电站装机容量240MW。
本工程在施工中发生如下事件:
事件一:基坑开挖前,施工单位编制了施工组织设计,部分内容如下:
(1)施工用电从附近系统电源接入,现场设临时变压器一台;
(2)基坑开挖采用管井降水,开挖边坡坡比1:2,最大开挖深度9.5m;
(3)电站厂房采用现浇混凝土施工,混凝土模板支撑最大搭设高度15m,落地式钢管脚手架搭设高度50m;
(4)机电设备采用常规起重机械进行安装,最大单件吊装重量150kN。
事件二:施工单位根据《水利水电工程施工组织设计规范》(SL303-2017),工程施工期混凝土高峰月浇筑强度为9000m3/月,每月天数按25d计,每天工作小时按20h计,如小时不均匀系数取1.3。
按Qh=KhQm/(MN)初步确定了混凝土生产系统规模。
事件三:施工单位根据《混凝土坝温度控制设计规范》(NB/T35092-2017),对大坝混凝土采取了温控措施。在原材料温度控制、混凝土生产过程温度控制、混凝土运输和浇筑过程温度控制等方面采取多种措施控制混凝土的浇筑温度。
【问题】
1.该枢纽工程为几等?大坝级别多少?
2.根据《水利水电工程施工安全管理导则》(SL721-2015),说明事件一施工组织设计中,哪些单项工程需要组织专家对专项施工方案进行审查论证。
3.事件二中,试说明公式中Qh、Kh、Qm、M、N的含义,并确定该混凝土生产系统规模定型。
4.说明事件三中,指出在混凝土运输过程温度控制的具体措施。
正确答案及解析
正确答案
解析
1.根据库容判断,为Ⅱ等,根据电站装机容量判断,为Ⅲ等,根据就高不就低原则,该枢
纽工程等别为Ⅱ等。因大坝坝高为132m,超过130m,故大坝有2级升为1级。
2.需组织专家审查论证专项施工方案的单项工程有:深基坑工程(或基坑开挖、降水工程)、
混凝土模板支撑工程、钢管脚手架工程。
3.Qh——混凝土系统所需小时生产能力(m3/h);
Qm——高峰月混凝土浇筑强度(m3/月)
M——月工作日数(d)
N——日工作时数(h)
Kh——时不均匀系数
本题中:
Qh=KhQm/(MN)=1.3×9000/(25×20)=23.4(m3/h)
规模定型为小型。

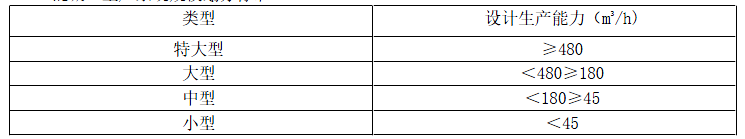

混凝土生产系统规模划分标准

4.应提出混凝土运输及卸料时间要求;混凝土运输机具应采取隔热、保温、防雨等措施。
应提出混凝土坯层覆盖时间要求;混凝土入仓后、初凝前应及时进行平仓、振捣或碾压。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
