某引水渠工程主要作业内容包括:土石方开挖及垫层,混凝土底板浇筑,混凝土边坡浇筑等工作。合同工期为18 个月(每个月按照30 天计,下同),合同约定于2018 年10 月1 日工程开工。

在工程实施过程中发生如下事件:

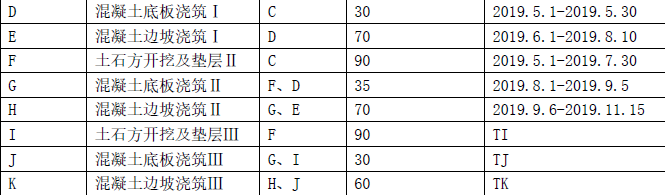

事件一:承包人依照合同工期及约定编制了进度计划并报监理单位批准。监理单位批准后的部分项目进度计划见下表(不考虑间歇时间)。

二建水利水电实务,章节练习,基础复习,二建水利水电预测

二建水利水电实务,章节练习,基础复习,二建水利水电预测

事件二:F 工作的实际进度如下表3:

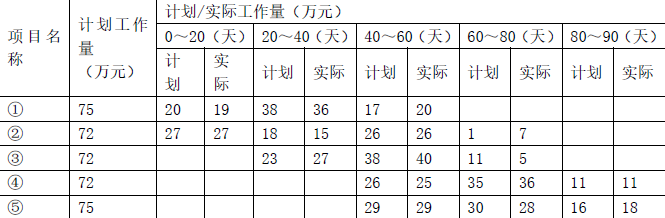

F 工作实际进度

注:本表中的时间按网络图要求标注,如20 天是指F 工作开始后的第20 天末。

二建水利水电实务,章节练习,基础复习,二建水利水电预测

事件三:合同双方义务条款中,部分内容包括:

①组织分部工程验收;

②组织设计交底;

③组织召开审查论证;

④负责提供测量基准点、基准线和水准点及其相关资料;

⑤提交预付款保函;

⑥工程完工前工程的照管;

⑦负责施工场地周边生态保护;

事件四:为了防止出现冷缝,在进行浇筑前施工方制定了避免冷缝的专项方案,最终决定以增加运输车辆的方法增强浇筑运输能力。但因天气原因的影响,导致行车缓慢,在进行混凝土边坡浇筑Ⅱ工作时仍出现了冷缝。施工单位立即改变方案并对出现冷缝部位进行了处理。

1.根据事件一,指出进度计划表中TI、TJ、TK 所代表的工作起止时间。

2.根据事件二,计算F 工作在第80 天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占F 工作计划总工程量的百分比;实际比计划超额(或拖欠)工作量占F 工作计划总工程量的百分比,以及工作量。

3.合同双方义务条款中,属于承包人的义务有哪些?

4.除了事件中提到的方法,施工单位还可以采取哪些措施避免出现冷缝?出现冷缝后应如何处理?

正确答案及解析

正确答案
解析

1.TI:2019.8.1-2019.10.30;

TJ:2019.11.1-2019.11.30;

TK:2019.12.1-2020.1.30。

2.(1)在第80 天末:计划应完成的累计工作量为(20+27)+(38+18+23)+(17+26+38+26+29)

+(1+11+35+30)=339 万元,占计划总工作量:339÷(75×2+72×3)=339÷366=92.62%;

实际累计工作量为(19+27)+(36+15+27)+(20+26+40+25+29)+(7+5+36+28)=340 万元,占计划总工作量:340÷(75×2+72×3)=92.90%;

(2)实际比计划超前工作量占计划总工作量:92.90%-92.62%=0.28%;实际比计划超前工作量为340-339=1 万元。

3.③⑤⑥⑦

4.(1)除了增大浇筑运输能力外还可以①改变分块尺寸和铺层厚度;②考虑改变浇筑方法,将平浇法改变为斜层浇筑或台阶浇筑;③使用缓凝剂。

(2)清除老混凝土面浮渣,并凿毛,用压力水冲洗,再铺一层2~3cm 的水泥砂浆,然后浇筑。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案
