某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。施工单位与项目法人签订了施工合同,工程计划于2021 年7 月1 日开工。

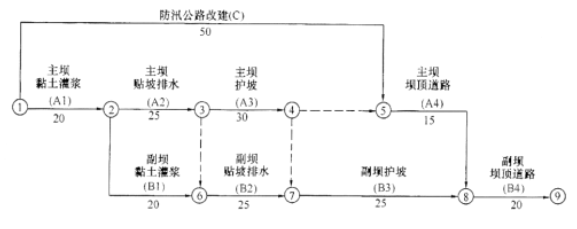

施工单位项目部根据合同工期编制的施工进度计划(单位:天)如下图,监理单位已经审核批准。

工程开工后发生如下事件:

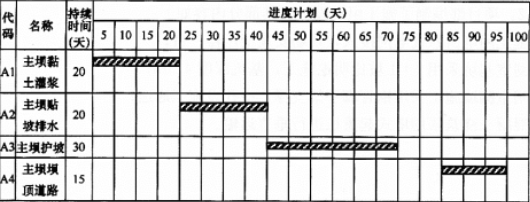

事件一:依据已批准的进度计划,结合现场实际, 施工单位绘制主坝的作业计划横道图如下。

事件二:由于施工设备损坏,导致A1 工作停工3 天,其工作在第23 天末全部完成,机械闲置、人员窝工费用标准为15000 元/天。
事件三:A4 工作从开工后第80 天末开始,因施工过程中出现质量缺陷需处理,A4 工作的实际持续时间为20 天,工程费用增加10000 元。

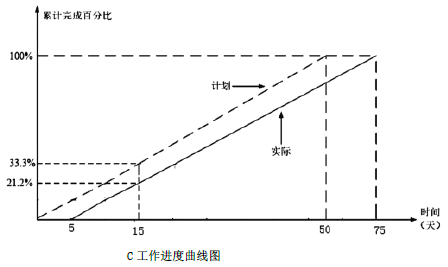

事件四:施工单位对防汛公路改建(C)工作施工进度有关数据进行统计,绘制的工作进度曲线如图所示。

【问题】
1. 根据原计划,指出关键线路,计算网络计划总工期;指出防汛公路改建(C)工作最早完成日期。
2. 根据事件一,指出横道图中进度计划安排与监理单位批准的网络图进度计划安排的不同之处;如按横道图中进度计划安排实施,主坝工程的施工能否满足网络图计划要求,并说明理由。
3. 指出事件二、事件三的责任方及对工期的影响。
4. 根据事件四,指出C 工作第15 天末实际超额(或拖欠)计划累计工程量的百分比,提前(或拖延)的天数。指出C 工作实际持续时间,并简要分析C 工作的实际进度对计划工期的影响。
5. 综合事件二、事件三、事件四,计算实际总工期;施工单位应提出多少费用补偿要求。
正确答案及解析
正确答案
解析
1. 关键线路为:①→②→③→④→⑦→⑧→⑨;网络计划总工期为120 天。
防汛公路改建(C)工作最早完成日期为2021 年8 月20 日。
2.(1)横道图进度计划安排与网络图进度计划安排的不同之处:
① A2 工作持续时间网络图计划为25 天,横道图计划为20 天。
② A3 工作开始时间网络图计划为第45 天末,横道图计划为第40 天末。
③ A4 工作在网络图计划中持续时间15 天,总时差为10 天,可以在第75 天末至第100 天末中安排,在横道图计划从第80 天末开始,持续时间15 天。
(2)主坝工程施工横道图计划为95 天,可以满足网络图中计划中主坝的最长工作时间100 天的要求。
3. 事件2 的责任方为施工单位,A1 虽为关键工作,延误3 天(23-20=3 天),但在横道图安排,将关键工作的A2 的持续时间调整缩短了5 天,因此A1 延误不影响总工期,但对后续工作有影响。
事件3 的责任方为施工单位。A4 工作实际完成时间第100 天末(80+20=100 天),不影响工期,因此主坝的施工依据横道图计划实施。
4.(1)第15 天末,C 工作实际拖欠计划累计工程量为12.1%;拖延5 天;
(2)C 工作实际持续时间为70 天;不影响计划工期;因为C 工作拖延时间为25 天,未超过C 工作的总时差 (35 天)。
5. 实际总工期为120 天,施工单位不能获得费用补偿要求(事件2、事件3 是施工单位责任)。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
