某施工单位与建设单位签订了路基工程施工承包合同,包括桥涵两座和路基填筑工程,合同工期390天,合同总价5000万元。
施工前施工单位向工程师提交了施工组织设计和施工进度计划。
该工程在施工过程中发生了如下事件:
(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
(2)基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
(3)因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
(4)结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
施工过程中还发生了如下事件:
事件1:项目部在路基填筑前,委托有资质的试验室进行了标准击实试验,报项目技术负责人批准后实施。
事件2:路基分层填筑时,施工单位在检验了有关指标后并经专业监理工程师验收后进行上一层的填筑,后总监对压实度指标有怀疑,要求施工单位重新取样检验,经重新检验后不合格。施工单位向监理工程师提出,分层填筑经过了专业监理工程师的验收,现在检验不合格,是监理工程师失职造成的。要求监理单位给予工期和费用索赔。

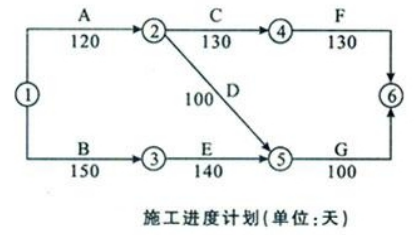

<1>.按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。
<2>.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。
<3>.施工单位可以获得的工期补偿是多少天?说明理由。
<4>.施工单位租赁土方机械用于工作A、B,日租金为1500元/天,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?
<5>.事件1中项目部有何不妥之处?请指出并改正。
<6>.事件2中施工单位的要求是否正确?说明理由。
正确答案及解析
正确答案
解析
<1>.关键线路:①→③→⑤→⑥(或B→E→G)。计算工期为390天,按此计划可以按合同工期要求完工。
<2>.事件1:不能获得工期补偿,因为工作A是延期没有超过总时差;可以获得费用补偿,因为图纸未标明的地下障碍物属于建设单位的风险。
事件2:不能获得工期和费用补偿,因为基坑边坡支撑失稳属于施工单位施工方案有误,应由承包商承担该风险。
事件3:能获得工期补偿,因应由建设单位承担不可抗力的工期风险;不能获得费用补偿,因不可抗力发生的费用应由双方分别承担各自的费用损失。
事件4:能获得工期和费用补偿,因为建设单位工程变更属建设单位的责任。
<3>.施工单位可获得的工期延期补偿为30天,因为考虑建设单位应承担责任或风险的事件1工作A延长10天;事件3中的工作C延长10天,事件4中的工作E延长30天,新的计算工期为420天,(420-390)=30天。
<4>.施工单位应得到10天的租金补偿,补偿费用为10天×1500元/天=1.5万元,因为工作A的延长导致该租赁机械在现场的滞留时间增加了10天,工作B不予补偿。
<5>.标准试验报项目技术负责人审批后实施不妥,项目部应将试验报告和试验材料提交监理工程师中心试验室审查批准后实施。
<6>.不正确。对于隐蔽工程揭开后不符合合同及规范的要求的,由承包商承担一切费用,工期不予顺延,因为这是承包商的责任。
包含此试题的试卷
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
