题目详情

某公司承建二级公路工程,全长3000m,穿过部分农田和水塘,需要借土回填和抛石挤淤。工程采用工程量清单计价,合同约定分部分项工程量增加(减少)幅度在15%以内执行原有综合单价。工程量增幅大于15%时,超过部分按原综合单价的0.9倍计算:工程量减幅大于15%时,减少后剩余部分按原综合单价的1.1倍计算。由于原水塘塘底横坡度为1 : 4,抛石挤淤沿道路中线向前呈三角形抛填,再渐次向两旁展开,将淤泥挤向两侧。

项目部在路基正式压实前选取了200m作为试验段,通过试验确定了压实工艺主要参数。工程施工中发生如下事件:

事件一:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边缘碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。

事件二:路基施工期间,有办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期20天,施工单位提出工期和费用索赔。

事件三:结算时,借土回填和抛石挤淤工程量变化情况如表1-1所示。

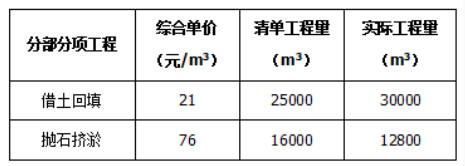

表1-1 工程量变化情况表

二建公路工程实务,预测试卷,2022年二级建造师《公路实务》预测试卷

问题:

1.请指出抛石挤淤施工的错误之处,并改正。

2.请阐述试验段确定的压实工艺主要参数。

3.分别指出事件一种压实作业的错误之处并写出正确做法。

4.事件二中,施工单位的索赔是否成立说明理由。

5.分别计算事件三借土回填和抛石挤淤的费用。

正确答案及解析

正确答案
解析

1.错误之处:由于原水塘塘底横坡度为1 : 4,抛石挤淤沿道路中线向前呈三角形抛填,再渐次向两旁展开,将淤泥挤向两侧。

正确做法:当横坡陡于1 : 10 时,应自高侧向低侧渐次抛填,并在低侧边部多抛投形成不小于2m宽的平台。

2.机械组合;压实机械规格、松铺厚度、碾压遍数、碾压速度;最佳含水率及碾压时含水率允许偏差等。

3.错误之处:先高后低,先快后慢,由路基中心向边缘碾压

正确做法:先低后高,先慢后快,直线段由路基边缘向中心碾压;曲线段,由内侧向外侧碾压。

4.索赔成立。理由:该事件是由办理过征地手续的农田因补偿问题发生纠纷,属于发包方原因引起。故可以索赔费用和工期。

5.借土回填:

执行原价部分工程量:25000×(1+15%)=28750m3

执行新价部分工程量:30000- 28750=1250m3

借土回填总费用:28750×21+1250×21×0.9=627375(元)

抛石挤淤费用 12800 × 76×1.1=1070080 (元)

包含此试题的试卷

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。

  • A.建立项目安全生产管理体系
  • B.建立安全生产管理制度
  • C.监控分部分项工程
  • D.及时报告质量问题
查看答案

相关题库更多 +
