【背景资料】

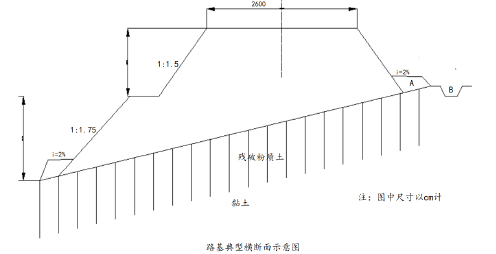

某高速公路 K58+340~K58+780 段为斜坡软弱地基路段,该区域构造属于侵蚀低丘地貌,冲沟相间,丘陵斜坡较缓,地表以下分布第四系残破粉质土,厚度 4m 左右,属斜坡软弱层,其下为黏土层,较厚。路基典型横断面示意图如图 1 所示。
某施工单位承建了该路堤工程,在施工过程中发生了如下事件:
事件一:施工单位根据实际情况制定了水泥浆喷桩的施工工艺流程,如图 2 所示。
事件二:在水泥浆喷浆施工过程中,施工单位为保证施工质量,提出了如下施工要点:
(1)浆液应严格按照成桩试验确定的配合比拌制,制备好的浆液不得离析,超过 2h 的浆液应加入新浆液重新搅拌。浆液倒入集料斗时应加筛过滤,避免浆内块状物损坏泵体。
(2)提升钻杆、喷浆搅拌时,应按钻头钻进旋转方向边旋转、边喷浆、边提升。提升速度宜控制在 0.5~0.8m/min。当钻头提升至距离地面 1m 时,宜用慢速提升;当喷浆口即将出地面时,应停止提升,搅拌数秒。
(3)应根据设计要求,对地面以下一定深度范围内的桩身进行复搅。复搅速度宜为 0.5~0.8m/min。 (4)应随时记录喷浆压力等有关参数的变化。当发现喷浆量不足时,应整桩复打。当施工中
因故停浆时,应使搅拌头下沉至停浆面以下 0.5m,待恢复供浆后再喷浆提升。
事件三:施工单位根据规范对水泥浆喷桩的施工允许偏差进行了检验,实测项目包括:桩距、单桩每延米喷浆量、强度等。
【问题】
1.写出图 1 中 A 和 B,以及图 2 中 C 和 D 的名称。
2.逐条判断事件二中水泥浆喷桩施工要点是否正确,并改正错误。
3.针对事件二,补充要点(4)中应随时记录的有关参数。
4.补充事件三中水泥浆喷桩检验的实测项目。
正确答案及解析
正确答案
解析
1.A 为反压护道;B 为边沟;C 为钻机就位;D 为桩身复搅。
2.(1)错误,改正:超过 2h 的浆液应废弃。
(2)错误,改正:提升钻杆、喷浆搅拌时,应使钻头反向边旋转、边喷浆、边提升。
(3)正确。
(4)正确。
3.补充参数:喷浆量、钻进速度、提升速度。
4.实测项目:桩长、桩径、地基承载力。
包含此试题的试卷
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
