【背景资料】

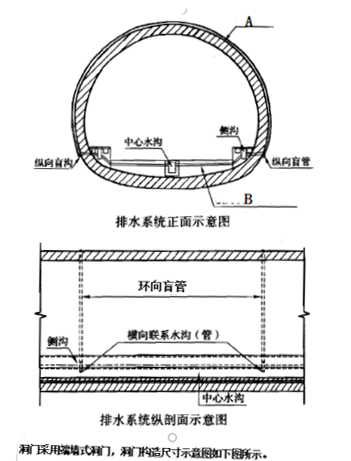

某施工单位承接了一座公路隧道的土建及交通工程施工项目,该隧道为单洞双向行驶的两车道浅埋隧道,设计净高5m,净宽12m,总长1600m,穿越的岩层主要由页岩和砂岩组成,裂隙发育,设计采用新奥法施工、分部开挖和复合式衬砌。洞内排水系统如下图所示。

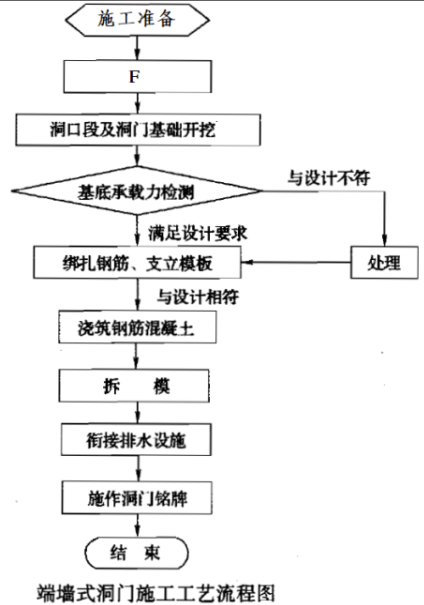

洞门施工工艺流程图如下所示。

隧道喷锚支护时,为保证喷射混凝土强度,按相关规范要求取样进行抗压强度试验。取样按每组三个试块,共抽取36组,试验时发现试件抗压强度平均值大于设计值,但其中有2组试块抗压强度平均值为设计强度的87%、80%,其他各项指标符合要求。检查中还发现喷射混凝土局部有脱落、露筋等情况。
隧道路面面层为厚度5cm、宽度9m的改性沥青AC—13,采用中型轮胎式摊铺机施工,该摊铺机施工生产率为80m3/台班,机械利用率为0.75,若每台摊铺机每天工作2台班,计划5天完成隧道路面沥青混凝土面层的摊铺。
路面施工完成后,项目部按要求进行了照明、供配电设施与交通标志、防撞设施、里程标、百米标的施工。
1.写出排水系统示意图中A和B的名称。

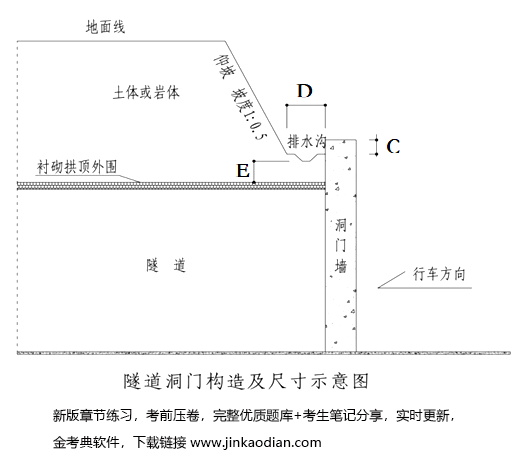

2.写出隧道洞门构造及尺寸示意图中C、D、E满足规范要求的最小值。
3.请补充洞门施工工艺流程图中F工序的名称。
4.喷射混凝土的实测项目有哪些?
5.喷射混凝土的抗压强度评定是否合格?说明理由。针对喷射混凝土出现的局部脱落、露筋等缺陷,提出处理意见。
6.按计划要求完成隧道沥青混凝土面层施工,计算每天所需要的摊铺机数量。
正确答案及解析
正确答案
解析
本题考查的是沉井的下沉施工。下沉过程中应进行连续排水,保证沉井范围内地层水被疏干。并且在封底前应设置泄水井,底板混凝土强度达到设计强度等级且满足抗浮要求时,方可封填泄水井、停止降水。
包含此试题的试卷
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-

- A.以合同约定的竣工日期为准
 - B.相应顺延
 - C.以承包人提交竣工报告之日为准
 - D.以实际通过的竣工验收之日为准

 - 查看答案

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-

- A.实际控制人
 - B.副总工程师
 - C.主管经营的副总经理
 - D.项目经理

 - 查看答案

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-

- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
 - B.安全生产许可证有效期可以自动延期
 - C.安全生产许可证延期后的有效期短于原有效期
 - D.建筑施工企业变更地址,安全生产许可证无须办理变更手续

 - 查看答案

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-

- A.改变建筑局部使用功能
 - B.增加内部装饰
 - C.增加投资额度
 - D.建筑承重结构变动

 - 查看答案

(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
-

- A.建立项目安全生产管理体系
 - B.建立安全生产管理制度
 - C.监控分部分项工程
 - D.及时报告质量问题

 - 查看答案
