某施工单位承建了一座高架桥,该桥上部结构为30m 跨径的预应力小箱梁结构,共120 片预制箱梁。

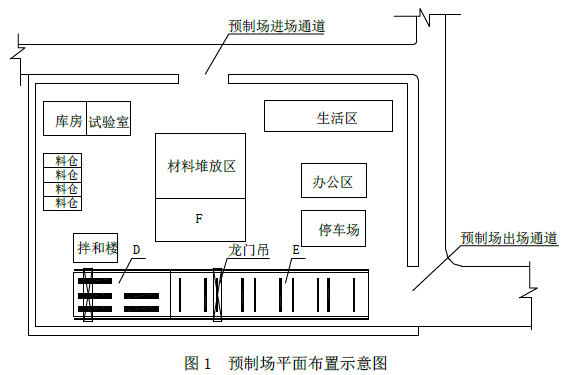

施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施,方案要求在梁板预制完成后,移梁前应对梁板喷涂统一标识,包括预制时间、梁体编号等内容,预制场平面布置示意图见图1。

二建公路工程实务,预测试卷,2022年二级建造师《公路实务》预测试卷

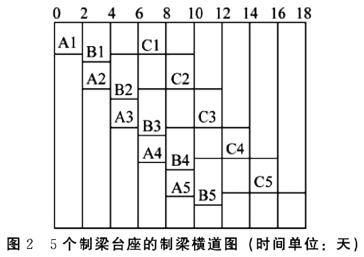

预制场设5 个制梁台座(编号1~5),采用一套外模、两套内模。每片梁的生产周期为10 天,其中A工序(钢筋工程)2 天,B 工序(模板安装、混凝土浇筑、模板拆除)2 天,C 工序(混凝土养生、预应力张拉与移梁)6 天。5 个制梁台座的制梁横道图见图2。

二建公路工程实务,预测试卷,2022年二级建造师《公路实务》预测试卷

箱梁预制前,施工单位对底模板设置了预拱。在进行第25 号箱梁预制时,为选择预应力筋张拉时机,在箱梁混凝土浇筑时,试验人员甲在现场同步取样,并对取样试块按试验室标准条件养护,严格按测定的试块强度作为预应力筋张拉强度。但张拉完成后发现该梁预拱度出现较大偏差。

【问题】

1.完善《梁场布置方案》的审批程序,并补充梁板还应喷涂的标识。

2.分别写出预制场平面布置示意图中D、E、F 区域代表的名称。在拌合楼旁通常需设置哪些标识或标牌?

3.列式计算120 片箱梁按图2 的形式组织流水施工的最短预制工期。

4.分析25 号箱梁预拱度出现较大偏差的原因。

正确答案及解析

正确答案
解析

1.(1)梁场布置方案还应报监理工程师审批后才能实施。

(2)张拉时间、施工单位、部位名称。

2.(1)D 制梁区;E 存梁区;F 材料加工区。

(2)混凝土配合比牌、安全警告警示牌、操作规程标志牌。

3.最短流水施工工期为:(24-1)×10+18=248(天)。

4.25 号箱梁的混凝土取样试块按试验室标准养护条件与箱梁在预制台座上的现场养护条件不同(或试件养护方式错误),当试块强度达到设计张拉强度时,试件强度与现场梁体强度不一致(或梁的弹性模量可能尚未达到设计值),导致梁的起拱值偏大而出现预拱度偏差。

包含此试题的试卷

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。

  • A.建立项目安全生产管理体系
  • B.建立安全生产管理制度
  • C.监控分部分项工程
  • D.及时报告质量问题
查看答案

相关题库更多 +
