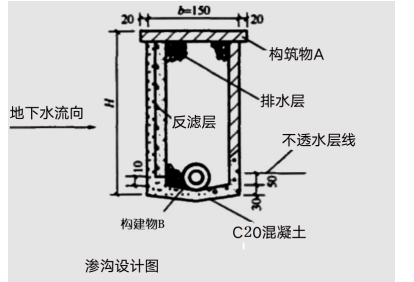

某施工单位承接了一级公路路基施工,其中K8+000~K8+620路段设置有纵向渗沟。渗沟设计图如下图。
渗沟的施工工序为:测量放线→渗沟机械开挖→人工修坑壁→现浇C20混凝土封底→沟壁砌筑→安装构建物B→填碎石 →施工构筑物A。
施工单位在渗沟机械开挖中,按满足图纸设计的渗沟尺寸和纵坡开挖渗沟,渗沟从上游向下游开挖,开挖要求垂直开挖,并随挖随即支撑,开挖中控制好标高,土方挖至接近设计标高时采用人工清槽的方式挖土至设计标高,但局部仍出现超挖。开挖出的土方暂时堆在距坑边至少1m以外,并堆放高度不得超过2.5m。
施工单位按公路工程建设项目及单项工程,建立工程技术档案,主要包括:
①施工组织设计及经验总结;②技术革新建议的试验、采用、改动时的记录;③竣工图表;④图纸会审记录、设计变更和技术核定单;⑤隐蔽工程验收记录;⑥工程质量检查评定和质量事故处理记录;⑦施工组织设计及经验总结……
<1>.按功能划分,构筑物A应是什么?构建物B应是什么?
<2>.对施工中出现的超挖,应如何处理。
<3>.指出施工单位开挖过程中不妥当做法或错误做法并改正。
<4>.针对该渗沟施工,应配置哪些施工机械。
<5>.施工单位建立工程技术档案前七项中,在工程完工验收后,哪些是交建设单位保管的档案。
正确答案及解析
正确答案
解析
<1>.构筑物A是封闭层,构建物B是排水管。
<2>.应采用级配砂砾或碎石回填并夯实基底。
<3>.“开挖自上游向下游进行”不妥当。
应为“渗沟宜从下游向上游开挖”。
“堆放高度不得超过2.5m”错误。
应为“控制堆放高度不得超过1.5m”。
<4>.应配置挖掘机、运输车、装载机、混凝土搅拌机。
<5>.交建设单位保管的档案有:③竣工图表;④图纸会审记录、设计变更和技术核定单;⑤隐蔽工程验收记录;⑥工程质量检查评定和质量事故处理记录。
包含此试题的试卷
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
-
- A.建立项目安全生产管理体系
- B.建立安全生产管理制度
- C.监控分部分项工程
- D.及时报告质量问题
- 查看答案
