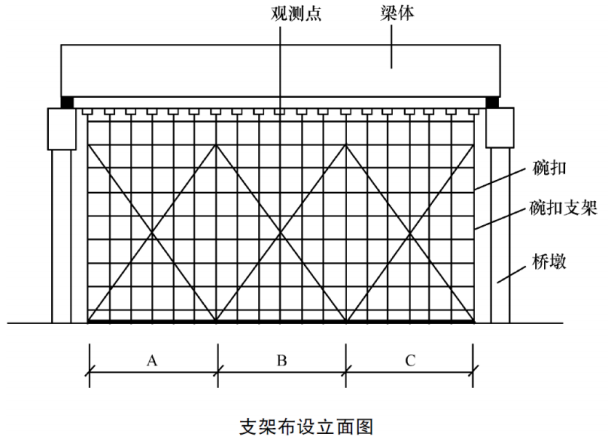

某跨度40m现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见下图),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。
为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架进行了堆沙袋预压,压重为梁自重的1.2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。观测点预压前标高为185.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸载,卸载后观测点的标高为185.725m。

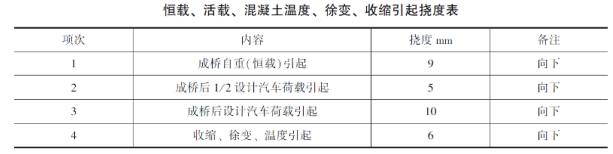

经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见下表,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956m。
梁体浇筑后进行了预应力的张拉,在张拉前,钢绞线和锚具按规定进行了抽样送检,对油表、千斤顶进行标定。箱梁预制混凝土强度达90%以上,进行钢绞线的张拉。预应力筋为低松弛预应力钢绞线,采用的是夹片式自锚性能的锚具,预应力筋张拉程序按照:0→初应力→σcon(锚固)进行。
箱梁预应力的张拉采用双控,张拉时由专职质检员旁站监督,严格按设计张拉顺序对称逐级进行,认真记录压力表读数值、钢绞线伸长值,检查有无断丝、滑丝现象。
拆除支架过程中,为保证施工安全,拟定分三部分(A,B,C)(见下图),分批分次拆除支架。
<1>.计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位)
<2>.排列A、B、C三部分合理的拆除顺序。
<3>.预应力筋张拉时采用双控的具体含义是什么?
<4>.钢绞线和锚具按规定进行的抽样送检试验项目包括哪些?预应力钢绞线张拉程序是否正确?说明理由。
<5>.计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位)
<6>.依据《公路工程施工安全技术规范》,在架设本桥支架所需要的特殊作业人员有哪些。
正确答案及解析
正确答案
解析
<1>.梁自重和施工荷载作用下的弹性变形=(185.725-185.701)m=0.024m。
<2>.A、B、C三部分合理的拆除顺序是:先拆除B,然后同步拆除A和C。
<3>.即以张拉力控制为主,以钢束的实际伸长量进行校核,实测伸长值与理论伸长值的误差不得超过规范要求(±6%)。
<4>.(1)钢绞线需送检的项目包括直径偏差和力学性能试验;锚具需送检的项目包括:硬度和静载锚固性能试验。
(2)不正确;因为未进行持荷(5min)。
<5>.该支架跨中需要设置的预拱度=(9+5+24+6)mm=44mm。底板的立模标高=(185.956+0.044)m=186.000m。
<6>.架设本桥支架所需要的特殊作业人员有架子工、电工、起重信号司索工、起重机械司机。
包含此试题的试卷
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
-
- A.建立项目安全生产管理体系
- B.建立安全生产管理制度
- C.监控分部分项工程
- D.及时报告质量问题
- 查看答案
