【背景资料】

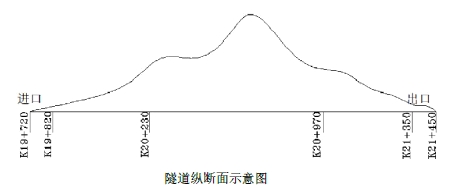

施工单位 A 承建一分离式双向六车道高速公路山岭隧道工程,其起讫桩号为 K19+720~K21+450,全长 1730m,隧道洞口开挖断面宽度为 18m,隧道左右洞地质情况相同。隧道最大埋深为 80m,隧道纵断面示意图如图所示。该隧道设计支护结构为复合式衬砌(即初期支护+混凝土二次衬砌)。
该隧道设计图中描述的地质情况为:
K19+720~K19+820 段以及 K21+350~K21+450 段为洞口浅埋段,强风化灰质岩,岩体为较坚硬岩,岩体较破碎,裂隙较发育且有夹泥,BQ<250;K19+820~K20+230 段以及 K20+970~K21+350 段为中风化泥灰质岩,岩质较坚硬,裂隙发育,岩体破碎,BQ=251~350;K20+230~K20+970 段为中~弱风化灰岩,岩质坚硬,裂隙较发育,岩体较破碎,BQ=351~450。
开工前,有关单位根据围岩特性对该隧道各段围岩的级别进行了核实,并计算了各级围岩段占全隧长的百分比并编制了专项施工方案。
在隧道施工过程中进行了安全质量检查,发现施工单位存在如下错误做法:
①初期支护施工过程中,喷射混凝土采用干喷工艺;
②对于隧道底部超挖部分采用洞渣回填;
③仰拱和底板混凝土强度达到设计强度 75%,允许车辆通行;
④二次衬砌距Ⅳ级围岩掌子面的距离为 100m。
【问题】
1.判断 K20+230~K20+970 段、K20+970~K21+350 段围岩级别,分别写出适用于该段隧道的施工方法。
2.计算Ⅳ级围岩总长与全隧长度的百分比(小数点后保留 1 位)。
3.逐条修改安全质量检查过程中发现的错误做法。
4.判断施工单位的错误做法中,存在的重大安全事故隐患易引发的事故类型。
正确答案及解析
正确答案
解析
1.K20+230~K20+970 围岩级别为Ⅲ级。适宜采用全断面法、台阶法。
K20+970~K21+350 围岩级别为Ⅳ级。适宜采用台阶法、环形开挖预留核心土法。
2.Ⅳ占总长百分比:(380+410)/1730×100%=45.7%
3.①初期支护施工过程中,喷射混凝土应采用湿喷法或潮喷法。
②超挖部分应采用与衬砌相同强度等级混凝土浇筑。
③仰拱和底板混凝土强度达到设计强度 100%后方可允许车辆通行。
④二次衬砌距Ⅳ级围岩掌子面的距离为不得大于 90m。 4.易引发的事故类型:坍塌。
包含此试题的试卷
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
