题目详情

【背景资料】

某二级公路 K 合同段(K22+300~K44+000),主要为路基土石方工程和支挡工程,本地区岩层构成为泥岩、砂岩互层,抗压强度 20MPa 左右,地表土覆盖层较薄。在招标文件中,挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下:

事件一:施工单位在路段开工后发现,路基挖方土石比例与招标文件中的比例相差较大,施工单位向监理工程师以书面形式提出工程设计变更的建议,增加费用 23.4 万元,结合实际情况,设计单位签发了“设计变更通知单”,项目法人对设计变更进行了审查,同意实施。

事件二:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚 40cm,填至接近路床底面标高时改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。

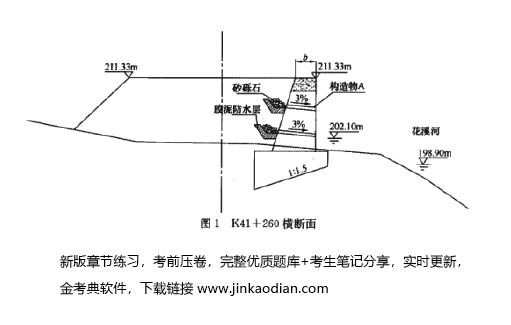

事件三:针对 K41+200~K41+320 的沿河路基,设计为浆砌块石路肩挡土墙(见下图),挡土墙最大高度为 11.2m。施工单位在砂浆强度达到设计强度的 60%时,及时对墙背进行回填,采用重型振动压路机进行碾压。

二建公路工程实务,模拟考试,2022年二级建造师《公路实务》模拟试卷

【问题】

1.事件一中的“设计变更”是否符合公路工程设计变更管理的相关规定?说明理由。

2.指出事件二中施工方法存在的问题,并提出正确的施工方法。

3.指出墙身中的构造物 A 的名称和墙后砂砾石的作用。本工程的挡土墙按照墙背形式分类属于哪种形式?

4.改正事件三中施工单位的错误做法。

正确答案及解析

正确答案
解析

1.符合,本变更属于一般设计变更。重大设计变更由交通运输部负责审批,较大设计变更由省级交通主管部门负责审批,项目法人负责对一般设计变更进行审查,并应当加强对公路工程设计变更实施的管理。

2.“局部路段因地形复杂而采用竖向填筑法施工”错误。根据有关规定:土石路堤不得倾填,土石路堤只能采用分层填筑,分层压实。

3.(1)墙身中的构造物 A 是泄水孔。

(2)砂砾石的作用是反滤作用,防止堵孔。

(3)本工程的挡土墙按照墙背形式分类属于俯斜式挡土墙。

4.挡土墙混凝土或砂浆强度达到设计强度的 75%时,方可进行回填等工作。在距墙背 0.5~1.0m 以内,不得使用重型振动压路机碾压。

包含此试题的试卷

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案

相关题库更多 +
