题目详情

【背景资料】

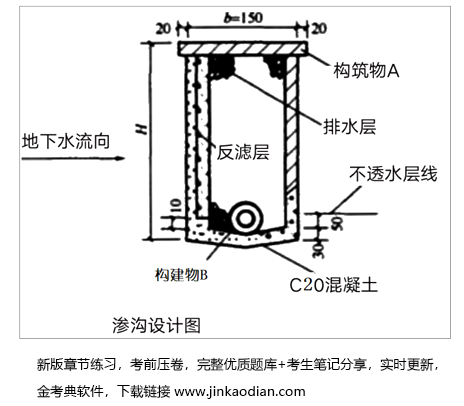

某施工单位承接了一级公路路基施工,其中K8+000~K8+620路段设置有纵向渗沟。渗沟设计图如下图。

二建公路工程实务,模拟考试,2022年二级建造师《公路实务》模拟试卷

施工单位在渗沟机械开挖中,按满足图纸设计的渗沟尺寸和纵坡开挖渗沟,渗沟从上游向下游开挖,开挖要求垂直开挖,并随挖随即支撑,开挖中控制好标高,土方挖至接近设计标高时采用人工清槽的方式挖土至设计标高,但局部仍出现超挖。开挖出的土方暂时堆在距坑边至少1m以外,并堆放高度不得超过2.5m。

施工单位按公路工程建设项目及单项工程,建立施工技术档案,主要包括:工程管理文件、合同管理及计量支付文件、施工原始记录、技术总结……

1.按功能划分,构筑物A应是什么?构建物B应是什么?

2.对施工中出现的超挖,应如何处理。

3.指出施工单位开挖过程中不妥当做法或错误做法并改正。

4.针对该渗沟施工,应配置哪些施工机械。

5.施工技术档案还包括哪些内容。

正确答案及解析

正确答案
解析

1.构筑物A是封闭层,构建物B是排水管。

2.应采用级配砂砾或碎石回填并夯实基底。

3.“开挖自上游向下游进行”不妥当。

应为“渗沟宜从下游向上游开挖”。

“堆放高度不得超过2.5m”错误。

应为“控制堆放高度不得超过1.5m”。

4.应配置挖掘机、运输车、装载机、混凝土搅拌机。

5.施工技术档案还包括:

竣工图表(变更设计一览表、变更图纸、工程竣工图)

施工质量控制文件

施工安全及文明施工文件

进度控制文件

包含此试题的试卷

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
