某河道治理工程施工1标建设内容为新建一座涵洞,招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,工程量清单采用清单计价格式。招标文件规定:
(1)除措施项目外,其他工程项目采取单价承包方式;
(2)投标最高限价490万元,超过限价的投标报价为无效报价;
(3)发包人不提供材料和施工设备,也不设定暂估价项目。
投标截止时间10天前,招标人未接到招标文件异议。在招标和合同管理过程中发生如下事件:
事件1:投标人提交的投标报价修改函正本1份,副本4份,函明投标总报价优惠5%,随同投标文件递交了投标保证金,投标保证金来源于工程所在省分公司账户。评标公示期结束后第二天,未中标的投标人A向该项目招标投标行政监督部门投诉,以投标最高限价违反法律法规为由,要求重新招标。

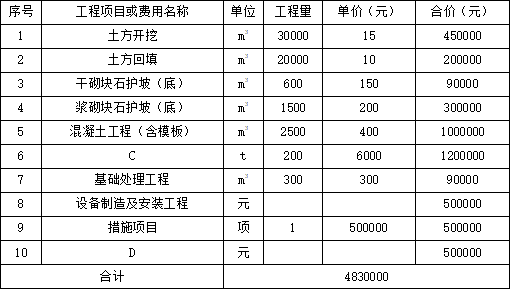

事件2:投标人B提交了已标价工程量清单投标报价汇总见下表。
投标报价汇总表
合同编号:XX-SG-01
项目名称:
某河进治理工程施工1标
事件3:合同中关于砌体工程的计量和支付有如下约定:
(1)砌体工程按招标图纸所示尺寸计算的有效砌筑体以m3为单位计量;
(2)浆砌块石砂浆按有效砌筑体以m3为单位计量;
(3)砌体工程中的止水设施、排水管、垫层及预埋件等费用,包含在砌体项目有效工程量单价中,不另行支付;
(4)承包人按合同要求完成砌体建筑物的基础清理和施工排水等工作所需的费用,包含在措施项目费用中,不另行支付。
问题:
1.依据背景资料资料,根据《中华人民共和国招标投标法实施条例》、《水利水电工程标准施工招标文件》(2009年版)的相关规定,指出事件1中招标人A投标行为的不妥之处,并说明正确的做法。
2.指出“投标报价汇总表”中的C和D所代表的工程项目或费用名称。
3.指出并改正事件3合同约定中的不妥之处。
正确答案及解析
正确答案
解析
1.①投标报价修改函采取总价优惠方式不妥,应同时调整明细,并附调整后的已标价工程量清单及计算附件。
②投标保证金来源于工程所在省分公司账户不妥,应来源于投标人A基本账户。
③投标人A投诉行为不妥,投标人A未在投标文件截止时间10天前,对招标文件提出异议。应撤销投诉。(或:投标人应在规定时间内对招标文件提出异议,对答复不满意的再提出投诉。)
2.C代表钢筋工程;D为暂列金额(或:其他项目)。
3.①砌体工程按招标图纸计量不妥,应按施工图纸计量;
②浆砌块石砂浆按有效砌筑体以m3为单位计量不妥,浆砌块石砂浆包含在砌体项目单价中,不另行支付;
③承包人按合同要求完成砌体建筑物的基础清理和施工排水等工作所需的费用,包含在措施项目中不妥,应包含在砌体项目有效工程量单价中。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
