某新建水闸工程,发包人依据《水利水电工程标准施工招标文件》(2009年版)编制施工招标文件。发包人与承包人签订的施工合同约定:合同工期8个月,签约合同价为1280万元。

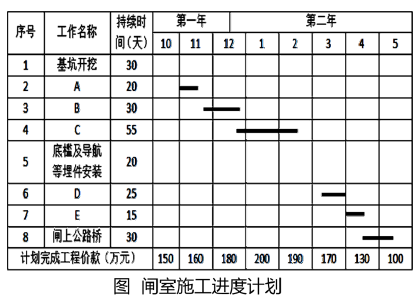

监理人向承包人发出的开工通知中载明的开工时间为第一年10月1日。闸室施工内容包括基坑开挖、闸底板垫层混凝土、闸墩混凝土、闸底板混凝土、闸门安装及调试、门槽二期混凝土、底槛及导轨等埋件安装、闸上公路桥等项工作,承包人编制经监理人批准的闸室施工进度计划见下图(每月按30天计,不考虑工作之间的搭接)。
闸室施工内容包括基坑开挖、闸底板垫层混凝土、闸墩混凝土、闸底板混凝土、闸门安装及调试、门槽二期混凝土、底槛及导轨等埋件安装、闸上公路桥等项工作。
施工过程中发生如下事件:
事件1:承包人收到发包人提供的测量基准点等相关资料后,开展了施工测量,并将施工控制网资料提交监理人审批。
事件2:经监理人确认的截至第一年12月底、第二年3月底累计完成合同工程价款分别为475万元和1060万元。
事件3:水闸工程合同工程完工验收后,承包人向监理人提交了完工付款申请单,并提交了相关证明材料。
问题:
1.指出图3中A、B、 C、 D、E分别代表的工作名称;分别指出基坑开挖和底槛及导轨等埋件安装两项工作的计划开始时间和完成时间。
2.事件1中,除测量基准点外,发包人还应提供哪些基准资料?承包人应在收到发包人提供的基准资料后多少天内向监理人提交施工控制网资料?
3.分别写出事件2中,截至第一年12月底、第二年3月底的施工进度进展情况(用“实际比计划超前或拖后x x万元”表述)。
4.事件3中,承包人向监理人提交的完工付款申请单的主要内容有哪些?
正确答案及解析
正确答案
解析
1.
(1)A闸底板垫层混凝土;B闸底板混凝土;C闸墩混凝土;D门槽二期混凝土;E闸门安装及调试;
(2)基坑开挖工作的计划开始时间为第一年10月1日,计划完成时间为第一年10月30日;底槛及导轨等埋件安装的计划开始时间为第二年2月16日,计划完成时间为第二年3月5日。
2.
(1)基准线和水准点及其相关资料;
(2)28天。
3.累计完成合同工程价款实际比计划拖后15万元(475-150-160-180);
累计完成合同工程价款实际比计划超前10万元(1060-150-160-180-200-190-170)。
4.完工结算合同总价、发包人已支付承包人的工程价款、应扣留的质量保证金、应支付的完工付款金额。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
