某工程项目施工招标文件工期为 15 个月(每月按 30 天计,下同)。承包方投标所报工期为13 个月。合同总价为 8000 万元。合同约定:
(1)实际完成工程量超过清单工程量的 25%以上时允许调整单价。
(2)拖延工期赔偿金为 5 万元/天,最高拖延工期赔偿限额为 200 万元;工期提前奖金金额为 5 万元/天。
开工前,施工单位编制并经总监理工程师认可的施工进度计划如图 5 所示。
施工过程中发生如下事件(其他工作均按计划进行)
事件一:A、C 两项工作为土方工程,工程量均为 16 万m3,合同单价为 16 元/m3,实际工程量与清单工程量相等。施工按计划进行 4 个月后,总监理工程师以设计变更通知发布新增土方工程 N 的指示。该工作性质和难度与 A、C 相同,工程量为 32 万m3,N 工作在 B、C 完成后开始,且为 H、G 的紧前工作。监理工程师和施工单位协商确定的土方调整后单价为 14 元/m3,N 工作计划用 4 个月时间完成,N 工作实际用了 4.5 个月完成。
事件二:F 工作因设计变更,等待施工图纸延迟 1 个月。
事件三:H 工作由于分包单位施工的工程质量不合格导致返工,实际 5.5 个月完成。
根据以上事件,施工单位提出以下索赔要求:
(1)顺延工期 6 个月。理由是:N 工作用 4.5 个月;F 工作延迟 1 个月;H 工作延误的 0.5 个月是因为监理工程师未能很好地控制分包单位的施工质量。
(2)N 工作的费用补偿为 16×32=512 万元。
【问题】
1.指出以上事件的合同责任。
2.施工单位提出的工期索赔是否正确?说明理由。
3.施工单位提出的费用索赔是否正确?说明理由。
4.施工单位应获得工期提前奖励还是承担工期违约赔偿责任?并计算其金额。
正确答案及解析
正确答案
解析
1.事件一,N 工作的增加,属于发包人的责任;N 工作实际用了 4.5 个月完成,比计划多用了0.5 个月,属于施工单位责任。
事件二,属于发包人责任。
事件三,属于施工单位责任。

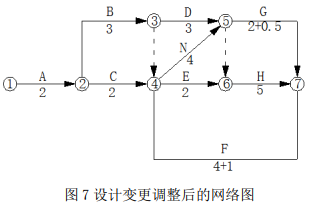

2.施工单位的工期索赔要求不正确。把非承包人责任造成的工作增加或者工作时间延长计入后的网络图如图 7 所示。
网络图计算工期为 14 个月。承包人可以索赔的工期为 1 个月。
3.施工单位的费用索赔要求不正确。
N 工作的费用索赔为 8×16+(32-8)×14=464 万元。
4.施工单位应承担违约责任。赔偿工期违约金 30×5=150 万元。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
