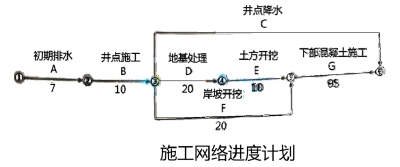

承包人承担一水闸工程施工,编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥基础开挖,⑦地基处理,⑧办公、生活用房等。监理工程师批准了该施工总进度计划,其中部分工程施工网络进度计划如下图所示(单位:天)

二建水利水电实务,章节练习,基础复习,二建水利水电重点

施工中发生如下事件:

  事件一:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。

  事件二:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人的地质资料中未能反映,F工作实际持续时间为40天。

问题:

1.根据《水利水电工程施工组织设计规范》SL303-2017,指出背景资料的相关工作中属于工程准备期的工作(用编号表示)。工程施工总工期中,除工程准备期外,还应包括哪些施工时段?

2.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。

3.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。

正确答案及解析

正确答案
解析

1.①场内建路③围堰填筑⑤材料仓库⑧办公、生活用房等;主体工程施工期、工程完建期。

2.125天;因为从地基处理到下部混凝土施工时需降水。

3.157天;10天,因为A工作时间延误5天是承包人的责任,而F工作时间延误是发包人的责任,且对总工期的延误=延误时间-总时差=20-10=10天。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案

相关题库更多 +
