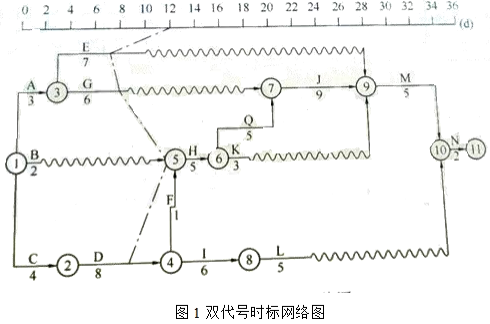

津江水电站工程流道混凝土施工中,,施工单位为了便于进度检查与调整,编制了双代号时标网络图,如图 1 所示。
施工过程中发生如下事件。
事件 1:项目部第 12d 末组织了进度检查,检查结果以进度前锋线表示在图中。
事 2:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果见表 1。
【问题】
1.指出该网络图的关键线路,说明 L(⑧→⑩)实线和波浪线长度各表示的含义。
2.根据图示进度前锋线,说明进度检查时 D、E、G 三项已完成多少天工作量,推迟或提前天数,以及对计划工期的影响。
3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。
正确答案及解析
正确答案
解析
1.该网络图的关键线路为 C→D→F→H→Q→J→M→N;
L(⑧→⑩)实线长度表示的含义是 L 工作的持续时间为 5d,波浪线长度表示的含义是 L 工作的自由时差为 lld。
2.进度检查时 D 工作已完成 5d 工作量,推迟的天数为 3d,会推迟计划工期 3d。
进度检查时 E 工作已完成 4d 工作量,推迟的天数为 5d,对计划工期无影响。
进度检查时 G 工作已完成 5d 工作量,推迟的天数为 4d,对计划工期无影响。
3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,通过压缩关键工作的持续时间达到,可以压缩的关键工作有 Q、J、M。
工作 Q 可压缩 1d,其赶工费用为 6 万元/d。
工作 J 可压缩 2d,其赶工费用为 2 万元/d。
工作 M 可压缩 3d,其赶工费用为 3 万元/d。
由于推迟计划工期 3d,因此,首先压缩工作 J,压缩 2d,增加的费用=2d×2 万元/d=4 万元,再压缩工作 M,压缩 1d,增加的费用=1d×3 万元/d=3 万元,增加的总费用=(4+3)万元=7 万元。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
