题目详情

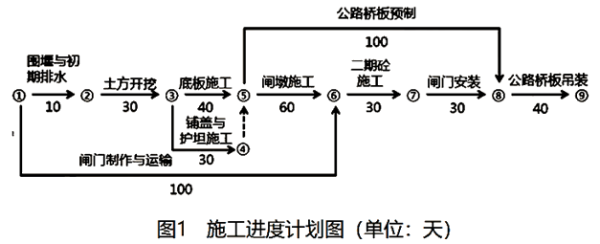

施工单位承担某水闸工程施工,施工项目部编制了施工组织设计文件,并报总监理工程师审核确认。其中,施工进度计划如图1所示。施工围堰作为总价承包项目,其设计和施工均由施工单位负责。

二建水利水电实务,章节练习,基础复习,二建水利水电重点

施工过程中发生如下事件:

事件1:为便于进度管理,技术人员对上述计划中各项工作的时间参数进行了计算,其中闸门制作与运输的时间参数为

二建水利水电实务,章节练习,基础复习,二建水利水电重点

事件2:基坑初期排水过程中,发生围堰边坡坍塌事故,施工单位通过调整排水流量,避免事故再次发生。处理坍塌边坡增加费用1万元,增加工作时间10天,施工单位以围堰施工方案经总监批准为由向发包方提出补偿10天工期和1万元费用的要求。

事件3:因闸门设计变更,导致闸门制作与运输工作拖延30天完成。施工单位以设计变更是发包人责任为由提出补偿工期30天的要求。

问题:

1.指出图1进度计划的工期和关键线路(用节点编号表示)。

2.指出事件中,a、b所代表时间参数的名称和数值。

3.指出事件2中初期排水排水量的组成。发生围堰边坡坍塌事故的主要原因是什么?

4.分别指出事件2、事件3中,施工单位的索赔要求是否合理,简要说明理由,综合事件2、事件3,指出本工程的实际工期。

正确答案及解析

正确答案
解析

1.计划工期:10+30+40+60+30+30+40=240d。

关键线路是:①→②→③→⑤→⑥→⑦→⑧→⑨。

2.a参数为最迟开始时间,数值为40;b参数为自由时差,数值为40。

3.(1)初期排水总量包括基坑积水量,抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,及可能的降水量等组成。

(2)事故的原因是初期抽水强度大,基坑水位下降速度过快,使基坑边坡渗透压力过大,进而造成围堰边坡坍塌事故。

4.事件2的工期与费用索赔不合理。原因:因为围堰设计和施工均由施工单位负责,总监审核施工方案不能解除承包人的责任。

事件3的工期索赔不合理。原因:虽然设计变更为发包人责任,但由于闸门制作与运输的总时差为40,变更延误的天数小于该工作的总时差,不影响总工期。

实际工期为240+10=250天。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案

相关题库更多 +
