某高速公路第12合同段路线全长20km,发包人与某监理公司签订了监理合同,发包人与另一公司签订了施工合同,在施工过程中,发生如下事件:

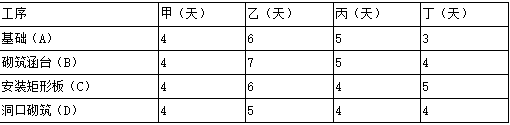

事件1:承包人计划对某一路段的4座盖板涵按甲乙丙丁的顺序组织流水施工,流水节拍见下表。
事件2:当年春节开工后不久即受到传染病流行的严重干扰。4个月后疫情得到有效控制,发包人调整计划,要求承包人加快施工进度;由于征地拆迁问题,致使该合同段上有3km无法正常施工,造成了人员、设备的闲置待工。因此承包人对以上问题按程序提出了相关的索赔要求。
【问题】
1.请计算流水步距和工期(保留计算步骤),绘制横道图。
2.监理工程师应如何处理承包人的索赔要求?
正确答案及解析
正确答案
解析

1.(1)流水步距的计算如下。
(2)总工期计算:总工期=(6+7+6)+(4+5+4+4)=36天。

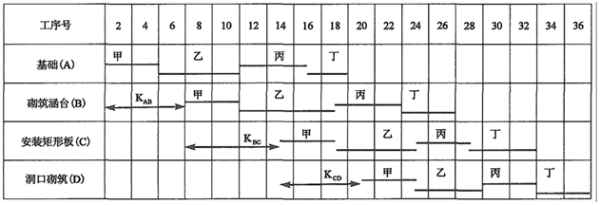

(3)横道图如下图。
2.(1)监理工程师在收到承包人的索赔要求后,应及时处理,主要应进行以下主要工作:
①审核承包人的索赔申请。
②判定索赔是否成立。
③对索赔报告的审查和核定(即根据监理记录和其他资料与实际调查的结果,审核索赔金额与工期延长)。
④与承包人协商补偿。
⑤报业主批准后签发索赔申请报告。
(2)根据事件2的情况,对承包人的索赔要求可按以下处理:
①对受传染病影响,使工期受到的延误,应给予工期顺延。如果业主要求加快施工进度,则应增加加快施工进度的费用。
②由于征地拆迁使承包人部分人员、机械设备的闲置待工,由于是业主的责任,应按承包人实际情况进行补偿,其中对闲置的机械设备应按租赁费或台班折旧费给予补偿。
