某公司承建一座跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双幅分离式结构,主桥中跨下为通航航道,施工期间航道不中断。主桥的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为75m+120m+75m;南、北引桥的上部结构均采用等截面预应力混凝土连续箱梁,跨径组合为(30m×3)×5;下部结构墩柱基础采用混凝土钻孔灌注桩,重力式U形桥台;桥面系护栏采用钢筋混凝土防撞护栏;
桥宽35m,横断面布置采用0.5m(护栏)+15m(车行道)+0.5m(护栏)+3m(中分带)+0.5m(护栏)+15m(车行道)+0.5m(护栏);河床地质自上而下为厚3m微风化岩层、厚5m砂土层、厚2m砂层、厚6m卵砾石层等;河道最高水位(含浪高)高程为19.5m,水流流速为1.8m/s。桥梁立面布置如图3所示。
项目部编制的施工方案有如下内容:

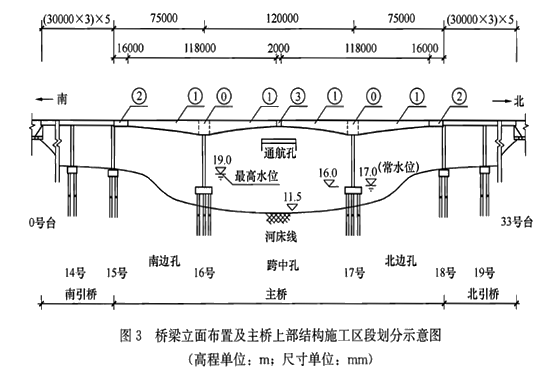

(1)根据主桥结构特点及河道通航要求,拟定主桥上部结构的施工方案。为满足施工进度计划要求,施工时将主桥上部结构划分成0、①、②、③等施工区段,其中,施工区段0的长度为14m,施工区段①每段施工长度为4m,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如图3所示。
(2)由于河道有通航要求,在通航孔施工期间采取安全防护措施,确保通航安全。
(3)根据桥位地质、水文、环境保护、通航要求等情况,拟定主桥水中承台的围堰施工方案,并确定了围堰的顶面高程。
(4)防撞护栏施工进度计划安排,拟组织两个施工班组同步开展施工,每个施工班组投入1套钢模板,每套钢模板长91m,每套钢模板的施工周转效率为3d。施工时,钢模板两端各0.5m作为导向模板使用。
问题
1.列式计算该桥多孔跨径总长;根据计算结果指出该桥所属的桥梁分类。
2.施工方案(1)中,分别写出主桥上部结构连续刚构及施工区段②最适宜的施工方法;列式计算主桥16号墩上部结构的施工次数(施工区段②、③除外)。
3.结合图3及施工方案(1),指出主桥“南边孔、跨中孔、北边孔”先后合龙的顺序(用“南边孔、跨中孔、北边孔”及箭头“→”作答;当同时施工时,请将相应名称并列排列);指出施工区段③的施工时间应选择一天中的什么时候进行?
4.施工方案(2)中,在通航孔施工期间应采取哪些安全防护措施?
5.施工方案(3)中,指出主桥第16、17号墩承台施工最适宜的围堰类型?
6.依据施工方案(4),列式计算防撞护栏的施工时间(忽略伸缩缝位置对护栏占用的影响)。
正确答案及解析
正确答案
解析
1.该桥多孔跨径总长:(30×3)×5×2+75+120+75=1170m,该桥属于特大桥。
2.主桥上部结构连续刚构最适宜的施工方法是悬臂法、施工区段②最适宜的施工方法是支架法。
主桥16号墩上部结构施工区段的施工次数:
单幅:(118-14)/4/2+1=13+1=14次;
双幅:14×2=28次。
3.
主桥“南边孔、跨中孔、北边孔”先后合龙的顺序:南边孔、北边孔一跨中孔。
施工区段③的施工时间应选择在一天中气温最低的时候进行。
4.
在通航孔施工期间应采取的安全防护措施有:
(1)通航孔的两边应加设护桩、防撞设施、安全警示标志、反光标志、夜间警示灯;
(2)挂篮作业平台上必须铺满脚手板,平台下应设置水平安全网。
5.
主桥第16、17号墩承台施工最适宜的围堰类型是双壁钢围堰。
6.防撞护栏的施工时间为:
(75+120+75+2×15×30)×2×2/[(91-0.5×2)/3×2]=78d。
包含此试题的试卷
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
