某公司承建二级公路工程,公路全长 3000m,穿过部分农田和水塘,需要借土回填和抛石挤 淤。工程采用工程量清单计价,合同约定分部分项工程量增加(减少)幅度在 15%以内时执行原 有综合单价。工程量增幅大于 15%时,超出部分按原综合单价的 0.9 倍计算;工程量减幅大于 15% 时,减少后剩余部分按原综合单价的 1.1 倍计算。

项目部在路基正式压实前选取了 200m 作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件:

事件一:项目技术负责人现场检查时发现压路机碾压时先高后低、先快后慢、先静后振、由路基中心向边缘碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。

事件二:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期 20d,施工单位提出工期和费用索赔。

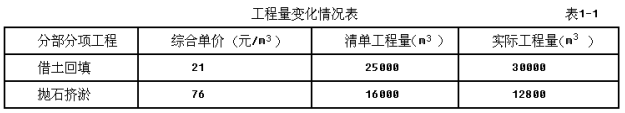

事件三:工程竣工结算时,借土回填和抛石挤淤工程量变化情况如表所示:

二建公路工程实务,章节练习,基础复习,二建公路工程重点

【问题】

1.除确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数?

2.分别指出事件一中压实作业的错误之处并写出正确做法。

3.事件二中,施工单位的索赔是否成立?说明理由。

4.分别计算事件三借土回填和抛石挤淤的费用。

正确答案及解析

正确答案
解析

1.松铺厚度、压实遍数、压实速度、沉降差。

2.错误之处:先高后低、先快后慢、由路基中心向边缘碾压。

应改为:先低后高、先慢后快、由路基边缘向中心碾压。

3.成立。

理由:工期延误由建设单位引起(非施工单位原因,非承包商原因)。

4.借土回填费用:

25000×(1+15%)=28750m3;30000-28750=1250m3;

28750×21+1250×21×0.9=627375 元。

抛石挤淤费用:

16000×(1-15%)=13600m3>12800m3;12800×76×1.1=1070080 元。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案
