某机电工程承包了一工业项目,主要内容包括:设备基础施工、厂房钢结构和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同约定向建设单位提交了施工进度计划,编制了各项工作逻辑关系及工作时间表

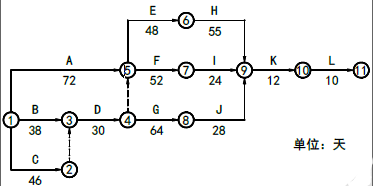

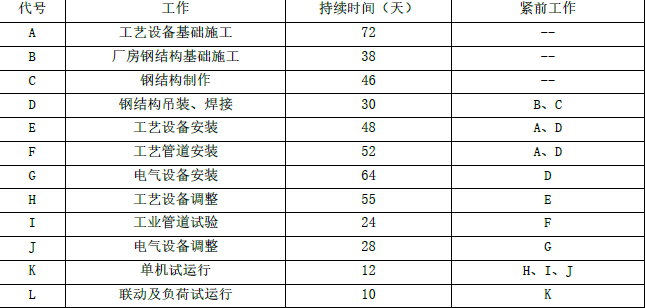

各项工作逻辑关系及工作持续表

一建机电工程实务,预测试卷,2022年一级建造师《机电实务》预测试卷

施工过程中,D 工作因施工条件出现问题,停工了15 天,施工单位按建设单位要求,经过赶工,最终按原计划完成了进度计划。

二、问题

1、根据上表,计算计划工期,那些工作是关键工作?

2、该工程单机试运行和联动试运行目的是?

3、该工程单机试运行和联动试运行分别应该由那个单位组织?

4、负荷试运行应符合那些标准?

5、进度计划调整的方法有哪些?通常需要调整哪些内容?

正确答案及解析

正确答案
解析

一建机电工程实务,预测试卷,2022年一级建造师《机电实务》预测试卷

1.进度计划工期为201 天;

关键工作为:钢结构制作C;钢结构吊装、焊接D;工艺设备安装E;工艺设备调整H;单机试运行K;联动及负荷试运行L。

2.单机试运行和联动试运行目的是:

单体试运行主要考核单台动设备的机械性能,

联动试运行主要考核联动机组或整条生产线的电气连锁;

都是为了检验设备的制造、安装质量和设备性能等是否符合规范和设计要求。

3.单体试运行应该由施工单位组织;联动试运行应该由建设单位组织。

4.负荷试运行应符合的标准为:

(1)生产装置连续运行,生产出合格产品,一次投料负荷试运行成功。

(2)负荷试运行的主要控制点正点到达。

(3)不发生重大设备、操作、人身事故,不发生火灾和爆炸事故。

(4)环保设施做到“三同时”,不污染环境。

(5)负荷试运行不得超过试车预算,经济效益好。

5.进度计划调整的方法有:(1)改变某些工作的衔接关系;(2)缩短某些工作的持续时间。

通常进度调整需要调整的内容包括:

施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。

包含此试题的试卷

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

关于施工成本控制的说法,正确的是( )。

  • A.施工成本管理体系由社会有关组织进行评审和认证
  • B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
  • C.管理行为控制程序是进行成本过程控制的重点
  • D.管理行为控制程序和指标控制程序是相互独立的
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案

相关题库更多 +
