某城市水厂改扩建工程,内容包括多个现有设施改造和新建系列构筑物。新建的一座半地下式混凝沉淀池,池壁高度为 5.5m,设计水深 4.8m,容积为中型水池;
钢筋混凝土薄壁结构,混凝土设计强度 C35、防渗等级 P8。池体地下部分处于硬塑状粉质黏土层和夹砂黏土层,有少量浅层滞水,无需考虑降水施工。鉴于工程项目结构复杂,不确定因素多。项目部进场后,项目经理主持了设计交底;在现场调研和审图基础上,向设计单位提出多项设计变更申请。
项目部编制的混凝沉淀池专项施工方案内容包括:明挖基坑采用无支护的放坡开挖形式;池底板设置后浇带分次施工;池壁竖向分两次施工,施工缝设置钢板止水带,模板采用特制钢模板,防水对拉螺栓固定。沉淀池施工横断面布置如图 4 所示。依据进度计划安排,施工进入雨期。

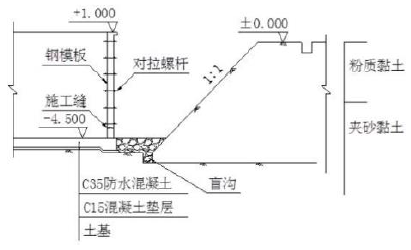

图 4 混凝沉淀池施工横断面示意图(单位:m)
混凝沉淀池专项施工方案经修改和补充后获准实施。
池壁混凝土首次浇筑时发生跑模事故,经检查确定为对拉螺栓滑扣所致。
池壁混凝土浇筑完成后挂编织物洒水养护,监理工程师巡视发现编织物呈干燥状态, 发出整改通知。
依据厂方意见,所有改造和新建的给水构筑物进行单体满水试验。
【问题】
1.项目经理主持设计交底的做法有无不妥之处?如不妥,写出正确做法。
2.项目部申请设计变更的程序是否正确?如不正确,给出正确做法。
3.找出图 4 中存在的应修改和补充之处。
4.试分析池壁混凝土浇筑跑模事故的可能原因。
5.监理工程师为何要求整改混凝土养护工作?简述养护的技术要求。
6.写出满水试验时混凝沉淀池的注水次数和高度。
正确答案及解析
正确答案
解析
1.(1)项目经理做法有不妥之处。
(2)正确做法:应根据工程合同进度,由建设单位项目负责人组织并主持,施工等单位参加,设计单位项目负责人进行设计交底。
2.(1)项目部申请设计变更的程序不正确。
(2)正确作法:应依据工程合同,施工单位应向监理工程师提出设计变更申请和建 议;
监理工程师审核后,将审核结果提交建设单位;由设计单位出具变更设计文件, 项目部按图施工。
3.(1)图中应修改之处:边坡的坡度(1︰1)不符合(或陡于)规范的规定。如果条件不容许修改(放缓)坡度,应补充土钉、挂(金属)网喷混凝土等护坡措施。
(2)图中应补充之处:池壁内外施工脚手架、坡顶阻水墙、池壁模板确保直顺和防止模板倾覆的装置。
4.池壁混凝土浇筑跑模事故的可能原因:对拉螺栓间距大、对拉螺栓直径小、对拉螺栓质量不合格、浇筑速度过快、浇筑布料集中、料管端距浇筑面过高养护不到位会导致混凝土裂缝,降低防水效果。
(2)防水混凝土养护技术要求:应加遮盖物洒水养护,保持湿润并不应少于 14 天, 直至混凝土达到规定的强度。
6.满水试验时,混凝沉淀池的注水应分四次,第一次施工缝以上 0.5m,第二次水 深 1.6m,第三次水深 3.2m,第四次水深 4.8m
包含此试题的试卷
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
建筑安装工程费用项目组成中,暂列金额主要用于( )。
-
- A.施工合同签订时尚未确定的材料设备采购费用
- B.施工图纸以外的零星项目所需的费用
- C.隐藏工程二次检验的费用
- D.施工中可能发生的工程变更价款调整的费用
- E.项目施工现场签证确认的费用
- 查看答案
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
-
- A.就同一招标项目向潜在投标人提供有差别的项目信息
- B.委托两家招标代理机构,设置两处报名点接受投标人报名
- C.以特定行业的业绩、奖项作为加分条件
- D.限定或者指定特定的品牌
- 查看答案
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
-
- A.建设管理费
- B.建设单位管理费
- C.建筑安装工程费
- D.基本预备费
- 查看答案
